راهنمای جامع عقد قرارداد، احداث نیروگاه و لیست پیمانکاران EPC پروژه های خورشیدی کوچک‌مقیاس و مگاواتی

رزومه پیمانکاران خورشیدی را بررسی کنید...

پیمانکار: EPC مگاواتی
تأمین‌کننده‌: …
سازنده: تابلو برق
موقعیت : تهران
پیمانکار: EPC کیلوواتی و مگاواتی
تأمین‌کننده‌: اینورتر / پنل / باتری
سازنده: استراکچر و سازه های خورشیدی
موقعیت : تهران، پاسداران، ازگل
پیمانکار و مشاور: EPC کیلوواتی
تأمین‌کننده‌: اینورتر / پنل / حفاظتی
سازنده: استراکچر و سازه های خورشیدی
موقعیت : فارس، شیراز
پیمانکار: EPC کیلوواتی و مگاواتی
تأمین‌کننده‌: …
سازنده: استراکچر و سازه های خورشیدی
موقعیت : فارس، شیراز
پیمانکار: EPC کیلوواتی و مگاواتی
تأمین‌کننده‌: اینورتر / پنل / حفاظتی / تابلوبرق
سازنده: استراکچر و سازه های خورشیدی
موقعیت : تهران، کارخانه اصفهان
پیمانکار: EPC کیلوواتی و مگاواتی
تأمین‌کننده‌: …
سازنده: تابلو برق
موقعیت : فارس، شیراز

راهنمای جامع انتخاب پیمانکار EPC و احداث نیروگاه خورشیدی

بخش 1 : اگر فرصت خواندن ندارید، خلاصه تصمیم‌گیری سریع را بررسی کنید .

مسیر پیشنهادی در ۵ قدم (از استعلام تا قرارداد)

برای احداث یک نیروگاه خورشیدی استاندارد، این مسیر ۵ مرحله‌ای را دنبال کنید:

  1. استعلام ظرفیت اتصال به شبکه: قبل از هر اقدامی، باید از شرکت توزیع برق منطقه یا توانیر، امکان تزریق برق در محل مورد نظر را استعلام کنید.
  2. تعیین مدل درآمدی: مشخص کنید هدف شما فروش تضمینی برق به ساتبا (PPA) است یا تأمین برق صنایع جهت رفع ناترازی و جلوگیری از قطع برق (ماده ۱۶).
  3. امکان‌سنجی فنی زمین یا سقف: بررسی متراژ مفید، عدم وجود سایه‌اندازی و استحکام بنا توسط تیم مهندسی.
  4. انتخاب پیمانکار EPC معتبر: بررسی رزومه، استعلام از لیست نیروکارکت یا وندور لیست‌ سازمان ساتبا و دریافت حداقل ۳ پروپوزال فنی-مالی.
  5. عقد قرارداد جامع EPC: قراردادی که شامل تمام مراحل «طراحی، تأمین تجهیزات، نصب، راه‌اندازی و اخذ مجوزهای نهایی» باشد.

۵ اشتباه پرهزینه کارفرماهای تازه‌کار

  • خرید تجهیزات قبل از طراحی: تجهیزات باید دقیقاً بر اساس طرح فنی (Design) و تاییدیه اتصال به شبکه خریداری شوند.
  • نادیده گرفتن وندور لیست: استفاده از تجهیزاتی که در لیست مجاز ساتبا یا توانیر نیستند، منجر به عدم صدور مجوز بهره‌برداری می‌شود.
  • تمرکز صرف بر کمترین قیمت: استفاده از پنل‌های رده‌بندی نشده (Grade B) یا اینورترهای بدون خدمات پس از فروش، هزینه‌های نگهداری را در بلندمدت ۳ برابر می‌کند.
  • عدم توجه به توپوگرافی و خاک: هزینه‌های پیش‌بینی نشده تسطیح زمین یا حفاری در زمین‌های سنگی می‌تواند سودآوری پروژه را به‌شدت کاهش دهد.
  • قراردادهای فاقد مسئولیت مجوز: بزرگترین بن‌بست پروژه‌ها، داشتن نیروگاهی است که نصب شده اما مجوز اتصال به شبکه (کنتور) را دریافت نکرده است.

۵ معیار طلایی انتخاب پیمانکار EPC

  • در زمان ارزیابی شرکت‌های مجری، این ۵ مورد را اولویت قرار دهید:

    1. صلاحیت و رتبه‌بندی: دارا بودن گرید پیمانکاری و تاییدیه از سازمان‌های ذی‌صلاح.
    2. تعداد پروژه‌های برق‌دار شده: رزومه‌ای معتبر است که خروجی آن در حال حاضر به شبکه برق کشور تزریق می‌شود.
    3. توان تأمین تجهیزات برند: دسترسی مستقیم به تأمین‌کنندگان معتبر وندور لیست (Tier-1).
    4. تیم فنی و مهندسی داخلی: داشتن دپارتمان طراحی مقیم برای انجام محاسبات حفاظتی و مانیتورینگ.
    5. شفافیت در صورت وضعیت (LOM): ارائه آنالیز دقیق قیمت تجهیزات و اجرت‌ها به صورت تفکیک شده.
نیروگاه خورشیدی زمینی با ردیف‌های پنل فتوولتائیک در فضای باز

نیروگاه خورشیدی زمینی با ردیف‌های پنل فتوولتائیک

نصب پنل خورشیدی روی پشت بام آپارتمان مسکونی

پروژه خورشیدی پشت‌بامی روی آپارتمان

نصب پنل خورشیدی روی پشت بام ویلای مسکونی

روژه خورشیدی پشت‌بامی ویلایی

بخش 2 : پیمانکار EPC نیروگاه خورشیدی چیست و چه تفاوتی با سایر مدل‌ها دارد؟

تعریف دقیق مدل قرارداد EPC

عبارت EPC مخفف سه کلمه زیر است:

  1. Engineering (مهندسی): طراحی دقیق فنی، محاسبات سازه، شبیه‌سازی تولید با نرم‌افزارهایی مثل PVsyst و اخذ تاییدیه‌های طراحی از مراجع ذی‌صلاح.
  2. Procurement (تأمین کالا): خرید و واردات پنل‌های خورشیدی، اینورترها، استراکچر، کابل‌ها و سایر تجهیزات جانبی طبق استانداردهای وندور لیست.
  3. Construction (ساخت و اجرا): عملیات ساختمانی، نصب فیزیکی تجهیزات، کابل‌کشی، اتصال به شبکه و راه‌اندازی نهایی (Commissioning).

نکته کلیدی: در این مدل، شما به عنوان کارفرما فقط با یک شرکت طرف هستید که مسئولیت صفر تا صد پروژه را از روی کاغذ تا تزریق برق به شبکه بر عهده می‌گیرد.

تفاوت EPC با پیمانکار اجرا و مشاور

  • تفاوت با پیمانکار اجرا: پیمانکار اجرا فقط “کارگر ماهر” است. او از شما می‌پرسد «کجا نصب کنم؟» و اگر پنل خراب باشد یا نیروگاه برق تولید نکند، مسئولیتی نمی‌پذیرد. اما پیمانکار EPC مسئول راندمان (تولید کیلووات ساعت) نیروگاه است.
  • تفاوت با مشاور: مشاور فقط راهکار می‌دهد و نظارت می‌کند، اما خودش دست به آچار نمی‌شود و تجهیزات نمی‌خرد. پیمانکار EPC هم طراحی می‌کند و هم “اجرا” می‌کند.

چه زمانی مدل EPC برای شما انتخاب مناسبی است؟

استفاده از پیمانکار EPC در شرایط زیر الزامی یا بسیار هوشمندانه است:

      • اگر قصد احداث نیروگاه بالای ۱۰۰ کیلووات (ماده ۱۶ صنایع یا PPA) را دارید.
      • اگر تخصص فنی کافی برای تفکیک پنل‌های اصلی از تقلبی را ندارید.
      • اگر وقت کافی برای رفت و آمد به ادارات برق و سازمان‌های مربوطه را ندارید.
      • اگر به دنبال گارانتی واقعی و خدمات پس از فروش یکپارچه هستید.

بخش 3 : چه کسانی به پیمانکار EPC نیاز دارند؟

جدول تشخیص نیاز به پیمانکار EPC

گروه

سرمایه‌گذاران تازه‌وارد
صاحبان زمین
صنایع و کارخانه‌ها
سازمان‌ها و نهادها
پروژه‌های متوسط و بزرگ

افراد بدون دانش فنی

نیاز به EPC

خیلی زیاد

زیاد

خیلی زیاد

زیاد

خیلی زیاد

خیلی زیاد

چرا؟

تجربه فنی و اجرایی ندارند و احتمال خطا در خرید، طراحی و قرارداد بالاست.

برای جانمایی، انتخاب ظرفیت، طراحی فنی و مسیر اخذ مجوز به تیم یکپارچه نیاز دارند.

توقف تولید، مدیریت بار، انتخاب مدل همکاری و هماهنگی اجرایی حساس است.

پروژه نیاز به ساختار شفاف، مسئولیت مشخص و تحویل رسمی دارد.

هماهنگی طراحی، تأمین تجهیزات، اجرا و راه‌اندازی پیچیده‌تر می‌شود.

ریسک انتخاب تجهیزات نامناسب، اجرای ضعیف و دوباره‌کاری بالا می‌رود.

بخش 4 : استعلام ظرفیت اتصال به شبکه و امکان‌سنجی زمین برای احداث نیروگاه خورشیدی

استعلام ظرفیت اتصال به شبکه (دقیقاً چی می‌خواهید بگیرید؟)

هدف استعلام این است که قبل از هزینه‌کرد، تکلیف این ۵ مورد روشن شود:

  1. آیا امکان اتصال به شبکه وجود دارد یا نه؟
  2. برای چه ظرفیتی (همان ظرفیت مدنظر شما یا کمتر)
  3. نقطه اتصال کجاست (کدام فیدر/پست)
  4. سطح ولتاژ و الزامات فنی اتصال چیست
  5. هزینه و زمان تقریبی اتصال چقدر می‌شود

حداقل اطلاعاتی که باید برای استعلام آماده کنید: لوکیشن دقیق، ظرفیت پیشنهادی، کاربری پروژه (تزریق/خودتأمین)، مشخصات مالک/سایت و فاصله تقریبی تا شبکه.

فاصله تا پست و شبکه: ۳ سؤال که تعیین‌کننده هزینه است

    • نزدیک‌ترین نقطه اتصال واقعی کجاست؟ (نه فقط نزدیک‌ترین کابل روی نقشه)
    • مسیر عبور خط/کابل حریم و مانع تملکی دارد یا نه؟
    • سطح ولتاژ موردنیاز چیست و آیا زیرساختش در دسترس است؟

    اگر جواب هرکدام «نامشخص» باشد، برآورد اقتصادی پروژه قابل اتکا نیست.

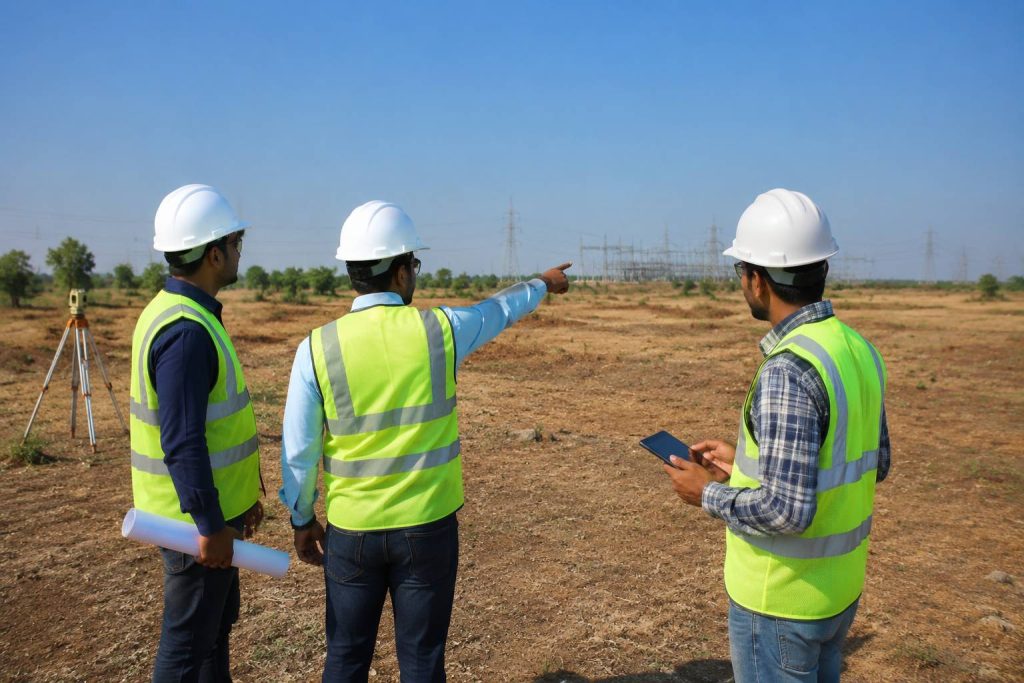

بازدید کارشناسی از سایت پروژه نیروگاه خورشیدی برای امکان سنجی و انتخاب زمین

بازدید فنی و کارشناسی سایت نیروگاه خورشیدی

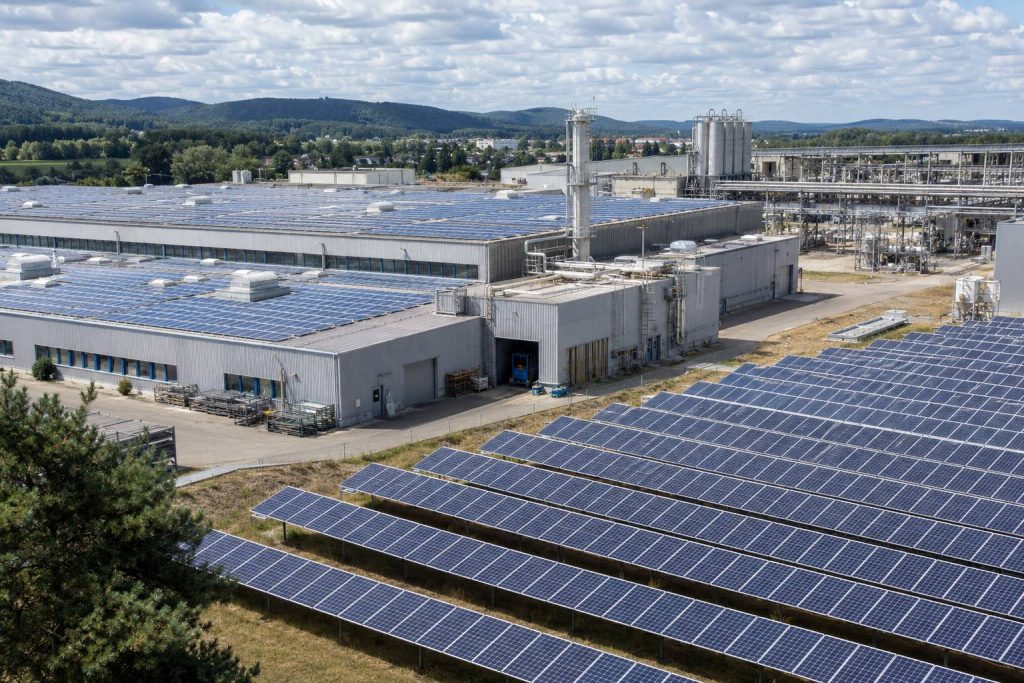

نیروگاه خورشیدی در کارخانه یا واحد صنعتی برای تامین برق خودمصرفی

نیروگاه خورشیدی صنعتی و خودمصرفی

پروژه خورشیدی در مقیاس کوچک برای ساختمان مسکونی یا تجاری

سیستم خورشیدی کوچک‌مقیاس

بخش 5 : مجوزهای لازم برای احداث نیروگاه خورشیدی

مجوزهای اصلی موردنیاز (هسته ثابت در اکثر پروژه‌ها)

  • این‌ها معمولاً ستون فقرات پرونده هستند (ممکن است بسته به مقیاس و محل، موارد کم/زیاد شود):

    • تعیین مسیر قانونی پروژه: ساتبا / ماده ۱۶ / نت‌مترینگ
    • استعلام/پذیرش اتصال به شبکه (ظرفیت، نقطه اتصال، الزامات) از شرکت توزیع/برق منطقه‌ای
    • مجوزهای زمین/محل نصب:
      • اسناد مالکیت یا قرارداد بهره‌برداری/اجاره معتبر
      • مجوزهای مرتبط با کاربری، حریم‌ها و محدودیت‌ها (در صورت نیاز)
    • مجوزهای اجرایی/شهرداری (برای نصب روی بام یا احداث سازه/دیوارکشی/… در صورت شمول)
    • الزامات ایمنی و فنی اتصال (حفاظت، استانداردها، تست‌ها) طبق ضوابط شرکت برق

    نکته اجرایی: اگر پیمانکار EPC از ابتدا «لیست مجوزهای لازم مخصوص پروژه شما» را سفارشی نکرده باشد، معمولاً وسط کار با یک «مجوز پیش‌نیاز» غافلگیر می‌شوید.

تفاوت مجوزهای «فروش برق به شبکه (ساتبا)» در مقابل «خودتأمین صنعتی (ماده ۱۶)»

    • فرق اصلی در هدف و مدل بهره‌برداری است، بنابراین نهادهای درگیر و خروجی مورد انتظار هم فرق می‌کند:

      • ساتبا (فروش به شبکه):

        • تمرکز روی قرارداد خرید برق/مدل فروش و شرایط تحویل انرژی به شبکه
        • حساسیت بالا روی ظرفیت اتصال و شرایط فنی تزریق
        • مدارک و زمان‌بندی معمولاً وابسته به روال‌های ساتبا + شرکت برق
      • ماده ۱۶ (خودتأمین صنعتی):

        • تمرکز روی پوشش مصرف و الزامات صنایع/مصرف‌کننده
        • همچنان شبکه مهم است، اما مسئله اصلی: چگونه تولید با مصرف/محدودیت اتصال هم‌راستا می‌شود
        • معمولاً نیاز به شفافیت بیشتر در اطلاعات مصرف، محل مصرف، و مدل بهره‌برداری دارید

فرآیند اخذ کنتور دوطرفه (Net Metering) برای مصارف شخصی و صنعتی

    • نت‌مترینگ معمولاً برای پروژه‌هایی است که هدفشان تهاتر/محاسبه دوطرفه انرژی است (نه الزاماً فروش نیروگاهی کلاسیک).

      روال عملی (سطح بالا و قابل اقدام):

      1. درخواست به شرکت توزیع برق (بر اساس محل مصرف)
      2. بررسی ظرفیت و امکان اتصال در نقطه مصرف
      3. تأیید طراحی و الزامات حفاظتی/کنتورینگ
      4. نصب تجهیزات مطابق ضوابط
      5. بازرسی/تست و سپس نصب کنتور دوطرفه
      6. شروع بهره‌برداری و ثبت قرائت‌ها طبق دستورالعمل توزیع

      تفاوت شخصی/صنعتی معمولاً در این است که:

      • در صنعتی، اطلاعات دیماند/پروفایل مصرف و حساسیت‌های فنی (کیفیت توان/حفاظت) پررنگ‌تر است.
      • در شخصی، تمرکز روی محدودیت‌های انشعاب، ظرفیت مجاز، و ضوابط نصب بیشتر است.

سازمان‌ها و نهادهای صادرکننده/درگیر (نقشه ساده)

  • ساتبا: در پروژه‌های فروش برق به شبکه (مسیر قراردادی/فرآیندی مرتبط)
  • شرکت توزیع نیروی برق (برای اغلب پروژه‌های متصل به شبکه در سطح توزیع):استعلام اتصال، تأییدیه‌ها، کنتورینگ (از جمله نت‌مترینگ)
  • شرکت برق منطقه‌ای (اگر اتصال در سطح انتقال/فوق توزیع باشد)
  • شهرداری/مراجع محلی (در صورت نیاز برای مجوزهای سازه/ساختمانی/بام)
  • مراجع مرتبط با زمین و کاربری/حریم‌ها (بسته به موقعیت پروژه)

بخش 7 : ریسک‌ها و چالش‌های احداث نیروگاه خورشیدی

ریسک مجوز

نشانه‌های خطر (Red Flags):

  • مسیر پروژه (ساتبا/خودتأمین/نت‌مترینگ) از ابتدا شفاف نشده
  • EPC می‌گوید «مجوزها رو می‌گیریم» ولی لیست، زمان‌بندی و پیش‌نیاز نمی‌دهد
  • مدارک مالکیت/کاربری محل نصب ناقص است و با این حال وارد فاز اجرا می‌شوند

اثر روی پروژه:

  • توقف پروژه، تغییر طراحی، از دست رفتن پنجره زمانی و افزایش هزینه‌های خواب سرمایه

کنترل‌های پیشنهادی:

  • الزام به ارائه «نقشه مجوزها» + RACI (مسئول/پاسخگو/همکار/مطلع)
  • شرط قراردادی: شروع برخی پرداخت‌ها منوط به اخذ مجوزهای کلیدی

ریسک اتصال به شبکه

نشانه‌های خطر:

  • استعلام ظرفیت مکتوب وجود ندارد یا قدیمی/غیرقابل اتکا است
  • نقطه اتصال دقیق و سطح ولتاژ و الزامات حفاظتی مشخص نشده
  • EPC برآورد هزینه اتصال را «سرانگشتی» می‌دهد

اثر روی پروژه:

  • کاهش ظرفیت، تغییر محل، افزایش هزینه اتصال، تأخیرهای چندماهه

کنترل‌های پیشنهادی:

  • استعلام اتصال به شبکه به‌عنوان «Gate» تصمیم‌گیری (بدون آن وارد خرید تجهیزات نشوید)
  • گرفتن خروجی مشخص: ظرفیت، نقطه اتصال، سطح ولتاژ، الزامات کنتورینگ/حفاظت، زمان و هزینه تقریبی

ریسک عملکرد پایین نیروگاه (کمتر از پیش‌بینی)

نشانه‌های خطر:

  • پیش‌بینی تولید انرژی بدون فرضیات شفاف (داده تابش، تلفات، کثیفی، دما…)
  • طراحی نامتناسب با سایت (مثلاً جانمایی ضعیف، تلفات زیاد، کابل‌کشی غیراستاندارد)
  • نبود تعهدات روشن درباره تست‌ها، تحویل، و KPIهای عملکرد

اثر روی پروژه:

  • درآمد/صرفه‌جویی کمتر از انتظار، اختلاف با EPC، کاهش بازگشت سرمایه

کنترل‌های پیشنهادی:

  • تعریف KPIهای قابل سنجش: Performance Ratio، Availability، تست‌های تحویل
  • الزام به طراحی مبتنی بر سایت + مستندات محاسباتی و فرضیات
  • برنامه O&M و پایش (Monitoring) از روز اول بهره‌برداری

بخش 8 : هزینه‌ها، سرمایه‌گذاری و بازگشت سرمایه (ROI)

هزینه احداث نیروگاه خورشیدی

هزینه احداث فقط شامل خرید پنل و اینورتر نیست. اگر EPC برآورد را فقط با «قیمت تجهیزات» نشان دهد، تحلیل مالی ناقص است.

هزینه‌های اصلی معمولاً شامل این موارد است:

  • طراحی و مهندسی
  • تأمین تجهیزات اصلی
  • سازه، کابل‌کشی، تابلو و تجهیزات برقی
  • اجرا، نصب، تست و راه‌اندازی
  • هزینه اتصال به شبکه
  • هزینه‌های زمین/آماده‌سازی سایت
  • هزینه‌های مجوز، هماهنگی‌ها و امور اداری
  • بهره‌برداری و نگهداری (O&M)
  • ذخیره احتیاطی برای ریسک قیمت و تغییرات پروژه

نکته کلیدی:

  • عدد واقعی سرمایه‌گذاری باید به صورت Total Project Cost دیده شود، نه فقط EPC Price روی کاغذ.

درآمد نیروگاه خورشیدی

درآمد در همه پروژه‌ها یکسان نیست و مستقیم به مدل کسب‌وکار پروژه بستگی دارد.

معمولاً یکی از این دو مدل غالب است:

  • فروش برق به شبکه
    • درآمد از محل تحویل انرژی و قرارداد مربوطه
    • حساسیت بالا به تولید واقعی، ضوابط فروش، و پایداری اتصال
  • خودتأمین / کاهش قبض برق
    • منفعت از محل کاهش هزینه خرید برق
    • در پروژه‌های صنعتی، این مسیر گاهی از فروش به شبکه جذاب‌تر می‌شود چون اثر مستقیم بر هزینه انرژی دارد

در پروژه‌های خاص، ممکن است بخشی از ارزش اقتصادی از این‌ها هم بیاید:

  • کاهش ریسک قطعی یا ناپایداری برق
  • افزایش پایداری بهره‌برداری
  • پوشش تعهدات انرژی/الزامات داخلی سازمان

مقایسه اقتصادی «فروش برق به شبکه» در مقابل «صرفه‌جویی در قبض برق»

معیار

منبع ارزش اقتصادی

وابستگی به قرارداد/رویه فروش

وابستگی به الگوی مصرف خودتان

حساسیت به ظرفیت اتصال شبکه

پیش‌بینی‌پذیری منفعت

مناسب برای

فروش برق به شبکه (ساتبا)

درآمد از فروش انرژی

بالا

کم

بسیار بالا

وابسته به قرارداد، تولید و اتصال

سرمایه‌گذاری با هدف فروش

صرفه‌جویی در قبض برق صنعتی/خانگی

کاهش هزینه برق مصرفی

کمتر

بسیار بالا

بالا، اما گاهی منعطف‌تر

وابسته به مصرف واقعی و تعرفه برق

مصرف‌کننده‌ای که می‌خواهد هزینه برق را کم کند

تفاوت بازگشت سرمایه در نیروگاه‌های On-Grid در مقابل Off-Grid

این دو را نباید با یک منطق مالی واحد مقایسه کرد.

  • On-Grid

    • معمولاً CAPEX و پیچیدگی پایین‌تری نسبت به Off-Grid دارد
    • مدل اقتصادی آن یا بر پایه فروش برق است یا صرفه‌جویی در قبض
    • اگر اتصال شبکه مناسب باشد، معمولاً قابل پیش‌بینی‌تر است
  • Off-Grid

    • معمولاً نیاز بیشتری به ذخیره‌ساز و طراحی دقیق مدیریت بار دارد
    • CAPEX بالاتر و پیچیدگی بهره‌برداری بیشتر است
    • ROI همیشه فقط با «درآمد» سنجیده نمی‌شود؛ گاهی ارزش اصلی آن تأمین برق در محل فاقد شبکه است

نتیجه:

  • On-Grid معمولاً برای تحلیل مالی کلاسیک مناسب‌تر است
  • Off-Grid بیشتر باید با نگاه هزینه جایگزین، ارزش دسترسی به برق و ریسک قطعی ارزیابی شود
پروژه خورشیدی در مقیاس بزرگ با ردیف‌های گسترده پنل‌های فتوولتائیک

نیروگاه خورشیدی بزرگ‌مقیاس و مزرعه‌ای

سیستم خورشیدی کوچک‌مقیاس

بخش 9 : طرح توجیهی نیروگاه خورشیدی

طرح توجیهی چیست

طرح توجیهی یعنی یک جمع‌بندی ساختارمند از این‌که پروژه از نظر:

  • فنی
  • مالی
  • اجرایی
  • قانونی
  • و ریسک

چقدر منطقی و قابل دفاع است.

در پروژه نیروگاه خورشیدی، طرح توجیهی نباید فقط روی «درآمد احتمالی» تمرکز کند.

باید هم‌زمان روشن کند:

  • پروژه چگونه اجرا می‌شود
  • چه پیش‌نیازهایی دارد
  • هزینه واقعی آن چقدر است
  • سودآوری آن به چه چیزهایی وابسته است
  • و چه شرایطی ممکن است نتیجه را تغییر دهد

اجزای اصلی طرح توجیهی

یک طرح توجیهی کاربردی برای نیروگاه خورشیدی معمولاً باید این بخش‌ها را داشته باشد:

  • تعریف پروژه
    • نوع پروژه
    • ظرفیت
    • محل اجرا
    • هدف پروژه (فروش برق، خودتأمین، هیبریدی و…)
  • بررسی فنی اولیه
    • امکان اجرای فنی
    • اتصال به شبکه
    • وضعیت زمین/محل نصب
    • انتخاب اولیه فناوری
  • برآورد سرمایه‌گذاری
    • هزینه‌های EPC
    • هزینه اتصال
    • هزینه زمین/زیرساخت
    • هزینه‌های جانبی
  • مدل درآمد یا صرفه‌جویی
    • فروش برق
    • کاهش هزینه برق
    • ارزش عملیاتی پروژه
  • تحلیل مالی
    • سود
    • دوره بازگشت سرمایه
    • سناریوهای مختلف
  • تحلیل ریسک
    • مجوز
    • زمین
    • اتصال
    • قیمت تجهیزات
    • عملکرد
  • جمع‌بندی تصمیم
    • آیا پروژه با این شرایط توصیه می‌شود یا نه

برآورد هزینه‌ها

در طرح توجیهی، برآورد هزینه باید کامل باشد، نه صرفاً ظاهراً جذاب.

حداقل هزینه‌هایی که باید در مدل دیده شوند:

  • هزینه طراحی و مهندسی
  • هزینه تجهیزات اصلی و جانبی
  • هزینه سازه، نصب، کابل‌کشی و تابلوها
  • هزینه اجرای سایت و آماده‌سازی محل
  • هزینه اتصال به شبکه
  • هزینه مجوزها و هماهنگی‌ها
  • هزینه بهره‌برداری و نگهداری
  • ذخیره ریسک برای افزایش قیمت یا تغییرات

اگر در طرح توجیهی فقط «قیمت هر کیلووات» یا «عدد کلی اجرای پروژه» آمده باشد، معمولاً برای تصمیم نهایی کافی نیست.

برآورد درآمد و سود

برآورد درآمد باید بر اساس مدل واقعی پروژه انجام شود، نه یک فرض کلی.

در عمل، درآمد یا منفعت پروژه معمولاً از یکی از این مسیرها می‌آید:

  • فروش برق به شبکه
  • صرفه‌جویی در قبض برق
  • کاهش وابستگی به برق شبکه یا پوشش مصرف خاص
  • افزایش پایداری تأمین انرژی در پروژه‌های خاص

برای اینکه برآورد سود قابل اعتماد باشد، باید روشن باشد:

  • میزان تولید سالانه چگونه محاسبه شده
  • افت عملکرد و تلفات دیده شده یا نه
  • هزینه‌های سالانه از درآمد کم شده یا نه
  • فرضیات مالی تا چه حد واقع‌بینانه‌اند

خروجی‌ای که باید از پیمانکار EPC یا مشاور بخواهید

اگر قرار است طرح توجیهی به انتخاب پیمانکار EPC هم کمک کند، این خروجی‌ها مهم‌اند:

  • خلاصه مدیریتی ۱ صفحه‌ای
  • مفروضات فنی و مالی به زبان ساده
  • برآورد کامل هزینه‌ها
  • مدل درآمد/صرفه‌جویی
  • تحلیل سودآوری و بازگشت سرمایه
  • تحلیل حساسیت یا حداقل سناریوهای مختلف
  • جمع‌بندی ریسک‌ها و اثر آن‌ها بر پروژه
  • نتیجه نهایی: اجرای پروژه توصیه می‌شود یا نیاز به بازنگری دارد

بخش 10 : وام، تسهیلات و روش‌های تأمین مالی احداث نیروگاه خورشیدی

وام نیروگاه خورشیدی (منظور چیست؟)

وقتی می‌گوییم «وام نیروگاه خورشیدی»، معمولاً منظور یکی از این حالت‌هاست:

  • وام سرمایه‌گذاری (CAPEX Loan): برای پوشش بخشی از هزینه احداث و خرید تجهیزات
  • وام/تسهیلات تکمیل پروژه: وقتی بخشی از پروژه اجرا شده و برای اتمام نیاز به نقدینگی است
  • تسهیلات مبتنی بر قرارداد/درآمد: در بعضی ساختارها، بازپرداخت به جریان درآمد پروژه گره می‌خورد

نکته مهم:

  • بانک/نهاد مالی معمولاً دنبال این است که مطمئن شود پروژه در زمان مشخص به بهره‌برداری می‌رسد و جریان نقدی کافی برای بازپرداخت دارد؛ بنابراین طرح توجیهی و وضعیت مجوز/اتصال تعیین‌کننده‌اند.

تسهیلات بانکی: معمولاً چه چیزهایی می‌خواهند؟

جزئیات هر بانک متفاوت است، اما تقریباً همیشه این موارد اهمیت دارند:

  • طرح توجیهی قابل اتکا (با مفروضات روشن)
  • وضعیت مجوزها و امکان اتصال به شبکه
  • مدارک مالکیت/اجاره زمین و امکان اجرای پروژه
  • پیش‌فاکتور و قراردادهای خرید تجهیزات/اجرای EPC
  • زمان‌بندی پروژه و برنامه پرداخت‌ها
  • وثایق و ضمانت‌ها (متناسب با سیاست بانک)
  • توان بازپرداخت (نسبت‌های مالی و جریان نقدی)

نکته EPC محور:

  • اگر با EPC قرارداد می‌بندید، بانک معمولاً به این‌ها حساس است:
    • شفاف بودن دامنه کار
    • برنامه پرداخت مرحله‌ای (Milestone-based)
    • ضمانت‌نامه حسن انجام کار/پیش‌پرداخت (در صورت نیاز)
    • مشخص بودن مسئولیت‌ها در تأخیر یا عدم تحقق عملکرد

سرمایه‌گذاری مشترک (شراکت): وقتی سرمایه یا ریسک را تقسیم می‌کنید

در سرمایه‌گذاری مشترک، شما و یک شریک/سرمایه‌گذار دیگر در تأمین هزینه و سود پروژه شریک می‌شوید.

مدل‌های رایج مشارکت:

  • مشارکت بر اساس درصد مالکیت پروژه
  • مشارکت با نقش‌های متفاوت (مثلاً یکی زمین/مجوز، دیگری سرمایه)
  • مشارکت با سهم‌بندی سود/زیان بر اساس آورده و ریسک

مزایا:

  • کاهش فشار سرمایه‌گذاری اولیه
  • تقسیم ریسک (خصوصاً ریسک اجرا و تأخیر)
  • امکان اجرای پروژه بزرگ‌تر

معایب:

  • کاهش کنترل
  • نیاز به قرارداد شفاف (وگرنه اختلافات بعدی بسیار محتمل است)
  • پیچیدگی تصمیم‌گیری و خروج شریک

نکته کلیدی:

  • اگر پروژه با شریک جلو می‌رود، باید از ابتدا مشخص شود:
    • تصمیم‌گیر نهایی کیست؟
    • سیاست تقسیم سود چگونه است؟
    • اگر پروژه تأخیر خورد یا هزینه بالا رفت چه می‌شود؟
    • سازوکار خروج شریک چیست

بخش 11 : لیست معرفی برترین پیمانکاران EPC نیروگاه‌های خورشیدی

حوزه تخصص و ظرفیت‌های قابل اجرا

همه پیمانکاران EPC برای همه پروژه‌ها مناسب نیستند.

مثلاً یک شرکت ممکن است:

  • در پروژه‌های روی بام صنعتی بسیار قوی باشد
  • اما در پروژه‌های مگاواتی زمینی تجربه محدود داشته باشد

یا برعکس:

  • در پروژه‌های بزرگ زمینی خوب باشد
  • اما برای پروژه‌های پراکنده، کوچک یا چابک مناسب نباشد

بنابراین در معرفی هر پیمانکار بهتر است این موارد صریح گفته شود:

  • تمرکز اصلی او روی کدام نوع پروژه است
  • در چه بازه ظرفیتی تجربه اثبات‌شده دارد
  • آیا پروژه‌های On-Grid انجام داده یا Off-Grid / Hybrid هم در رزومه دارد
  • آیا با نیازهای صنعتی و خودتأمین آشناست یا بیشتر در حوزه فروش برق فعالیت کرده است

خدمات EPC ارائه‌شده (Scope)

یکی از مهم‌ترین بخش‌های معرفی هر پیمانکار، شفاف‌سازی دامنه خدمات است.

دامنه خدمات ممکن است شامل این‌ها باشد:

  • مطالعات اولیه و امکان‌سنجی
  • طراحی پایه و تفصیلی
  • تأمین تجهیزات اصلی و جانبی
  • ساخت، نصب و اجرا
  • تست، راه‌اندازی و تحویل
  • هماهنگی‌های اجرایی و شبکه
  • آموزش بهره‌برداری
  • خدمات O&M
  • پشتیبانی گارانتی و رسیدگی به ایرادات

اما همه شرکت‌ها همه این خدمات را با یک عمق ارائه نمی‌دهند.

برای همین باید مشخص شود:

  • چه چیزهایی داخل Scope است
  • چه چیزهایی خارج از Scope است
  • مسئولیت مجوز، اتصال، فنس‌کشی، ساختمان جانبی، نگهبانی، SCADA، مانیتورینگ یا O&M با چه کسی است

توان مالی و پشتیبانی واقعی (نه ادعایی)

  • مدل تأمین تجهیزات و نقدینگی پروژه را شفاف کنید:
    • تجهیزات را نقدی می‌خرد یا با واسطه/اعتبار؟
    • برنامه پرداخت پیشنهادی‌اش با واقعیت بازار می‌خواند؟
  • درباره پشتیبانی پس از اجرا مشخص کنید:
    • تیم O&M داخلی دارد یا برون‌سپاری؟
    • قطعات یدکی/پشتیبان و SLA دارد یا نه؟
  • نشانه هشدار: پیشنهاد قیمت پایین با شرط پرداخت‌های سنگین ابتدای کار + نبود سازوکار خدمات پس از اجرا.

تشخیص نشانه‌های پیمانکار غیرمعتبر (Red Flags عملیاتی)

  • این لیست را کوتاه و اجرایی نگه دارید:

    • اصرار روی تصمیم فوری: «فقط امروز این قیمت هست»
    • ابهام در Scope و فرار از نوشتن جزئیات در پیشنهاد/قرارداد
    • قیمت خیلی پایین بدون توضیح فنی (حذف آیتم‌ها یا کاهش کیفیت)
    • وعده‌های قطعی در موضوعات بیرون از کنترل (مثل «مجوز صددرصد تضمینی»)
    • ناتوانی در ارائه مدارک پایه پروژه (طراحی، برنامه زمان‌بندی، لیست تجهیزات)
    • پرداخت‌های نامتوازن: پیش‌پرداخت بالا بدون ضمانت‌نامه/تحویل مرحله‌ای
    • تغییر مکرر برند/مدل تجهیزات بعد از توافق اولیه بدون دلیل موجه

بخش 12 : خدماتی که پیمانکار EPC باید ارائه دهد

امکان‌سنجی و مشاوره اولیه (Pre-Feasibility)

خروجی‌هایی که از پیمانکار EPC باید بخواهید:

  • بررسی اولیه سایت: فضا، سایه‌اندازی، جهت‌گیری، دسترسی، شرایط محیطی
  • بررسی مصرف و هدف پروژه: خودتأمین یا فروش به شبکه (یا ترکیبی)
  • برآورد ظرفیت قابل نصب و سناریوهای جایگزین (مثلاً ردیفی/ثابت، باتری‌دار/بدون باتری)
  • برآورد اولیه هزینه، زمان اجرا و ریسک‌های اصلی
  • چک‌لیست مدارک لازم از کارفرما (اسناد مالکیت، قبض‌ها، نقشه‌ها، اطلاعات بار)

خط قرمز: اگر پیمانکار بدون بازدید/داده کافی عدد قطعی بدهد، معمولاً در ادامه پروژه Claim و تغییرات هزینه زیاد می‌شود.

طراحی مهندسی (Engineering & Design)

حداقل خدمات طراحی که باید در قرارداد EPC دیده شود:

  • طراحی مفهومی و پایه (Layout، ظرفیت نهایی، انتخاب توپولوژی)
  • طراحی الکتریکال: SLD، سایزینگ کابل‌ها، حفاظت‌ها، ارت و صاعقه‌گیر
  • طراحی مکانیکال/سازه: استراکچر، فونداسیون/اتصالات، بار باد و شرایط اقلیمی
  • طراحی و انتخاب تجهیزات کلیدی: پنل، اینورتر، تابلوها، ترانس، کابل، کانکتورها
  • طراحی مانیتورینگ/SCADA (در صورت نیاز پروژه)
  • تهیه BOQ/BOM و نقشه‌های اجرایی برای نصب

خروجی قابل تحویل: نقشه‌ها و مدارکی که بتوان با آن‌ها اجرا را کنترل و تحویل‌گیری کرد، نه صرفاً یک فایل تبلیغاتی.

تأمین تجهیزات (Procurement)

پیمانکار EPC باید مسئولیت این موارد را شفاف بپذیرد:

  • پیشنهاد برند/مدل‌ها با دیتاشیت و معادل‌های قابل قبول
  • برنامه تأمین و زمان تحویل (Lead Time) برای تجهیزات اصلی
  • مدیریت لجستیک، انبارش، بسته‌بندی و حمل تا محل پروژه
  • اصالت کالا، گارانتی معتبر، سریال‌ها و مستندات تحویل
  • کنترل کیفیت ورودی (Incoming Inspection)

نکته تصمیم‌ساز: در پیشنهاد فنی حتماً مشخص شود «چه چیزی دقیقاً تحویل می‌دهند» (مدل دقیق تجهیزات) تا بعداً با عنوان «معادل» کیفیت پایین‌تر جایگزین نشود.

اجرا و نصب (Construction)

در اجرای EPC فقط نصب پنل نیست؛ باید شامل این‌ها باشد:

  • آماده‌سازی کارگاه و HSE (ایمنی و بهداشت کار)
  • اجرای سازه‌ها/استراکچر و نصب پنل‌ها
  • کابل‌کشی DC/AC، داکت/ترنچ، لیبلینگ و نظم کابل‌ها
  • نصب اینورتر، تابلوها، تجهیزات حفاظتی و ارتینگ
  • اجرای اتاق برق/اسکید/فونداسیون‌ها (اگر در Scope باشد)
  • کنترل کیفیت حین اجرا و گزارش‌های مرحله‌ای (QC Reports)

مرز مهم: دقیقاً مشخص کنید کارهای عمرانی و جانبی (فنس‌کشی، راه دسترسی، ساختمان نگهبانی، روشنایی محوطه و…) داخل Scope هست یا نه.

راه‌اندازی و تست (Commissioning & Testing)

تحویل واقعی پروژه بدون تست معنی ندارد. خدمات EPC باید شامل:

  • تست‌های الکتریکال و ایمنی (عایقی، ارت، پیوستگی، حفاظت‌ها)
  • تست عملکرد اینورتر و سیستم مانیتورینگ
  • تحویل مستندات تست‌ها (Test Reports)
  • تحویل موقت (PAC) و سپس تحویل قطعی (FAC) طبق قرارداد
  • پایش اولیه عملکرد (مثلاً چند هفته/ماه اول طبق توافق)

اتصال به شبکه (Grid Connection) — در پروژه‌های On-Grid

اگر پروژه فروش برق یا تزریق به شبکه دارد، EPC باید نقش و مسئولیتش را شفاف کند:

  • هماهنگی‌های فنی اتصال (مطابق الزامات بهره‌بردار/شرکت توزیع یا انتقال)
  • تهیه و تکمیل مدارک فنی مورد نیاز برای اتصال
  • همراهی در بازدیدها و رفع نواقص اعلامی
  • هماهنگی نصب/تست کنتورها و تجهیزات اتصال (مطابق Scope قرارداد)

هشدار: بعضی پیمانکارها «اتصال به شبکه» را لفظی می‌نویسند ولی در عمل فقط نصب داخلی را انجام می‌دهند. این بند باید دقیق و قابل سنجش نوشته شود.

آموزش کارفرما (Training)

حداقل آموزش‌هایی که باید دریافت کنید:

  • آموزش بهره‌برداری روزمره و کنترل مانیتورینگ
  • آموزش اقدامات اولیه عیب‌یابی (Faultهای رایج)
  • آموزش نگهداری دوره‌ای (نظافت، بازدید اتصالات، چک‌لیست‌ها)
  • تحویل دفترچه/راهنما و چک‌لیست‌های بهره‌برداری

خروجی خوب: یک فایل یا دفترچه «راهنمای بهره‌برداری پروژه شما»، نه آموزش شفاهی یک‌ساعته.

خدمات پس از اجرا (O&M / Warranty Support)

این بخش باید از ابتدا در پیشنهاد و قرارداد روشن باشد:

  • دوره و شرایط گارانتی اجرا (Workmanship)
  • پشتیبانی خرابی‌ها و زمان پاسخ‌گویی (SLA)
  • برنامه سرویس و نگهداری دوره‌ای (ماهانه/فصلی/سالانه)
  • مانیتورینگ و گزارش‌دهی عملکرد (Performance Reporting)
  • تأمین قطعات یدکی/مصرفی و فرآیند رسیدگی به خرابی‌ها

پیشنهاد تصمیم‌ساز: اگر پروژه برای شما حیاتی است (صنعتی/تولیدی)، O&M را به‌عنوان یک سرویس جداگانه با KPI تعریف کنید، نه یک جمله کلی.

بخش 13 : مراحل احداث نیروگاه خورشیدی

بررسی اولیه و امکان‌سنجی

اولین مرحله، بررسی این است که آیا پروژه شما از نظر فنی، اقتصادی و اجرایی اصلاً قابل انجام هست یا نه. این مرحله فقط یک برآورد کلی نیست؛ بلکه باید مشخص کند:

  • هدف پروژه چیست: فروش برق به شبکه یا خودتأمین
  • ظرفیت تقریبی قابل اجرا چقدر است
  • مصرف، الگوی بار یا شرایط اتصال به شبکه چه وضعیتی دارد
  • محدودیت‌های زمین، بام، دسترسی، سایه‌اندازی یا شیب چگونه است
  • حدود هزینه، زمان و ریسک‌های اولیه پروژه چیست

اگر این مرحله جدی گرفته نشود، معمولاً پروژه در مراحل بعدی با تغییر ظرفیت، افزایش هزینه، رد شدن محل یا مشکلات مجوز روبه‌رو می‌شود.

انتخاب زمین و ارزیابی محل

بعد از بررسی اولیه، باید محل اجرای نیروگاه به‌صورت دقیق‌تر ارزیابی شود. در پروژه‌های زمینی، این بخش بسیار مهم است و در پروژه‌های بامی هم معادل آن یعنی ارزیابی سازه و محل نصب باید انجام شود.

در این مرحله موارد زیر بررسی می‌شوند:

  • وضعیت مالکیت و امکان استفاده از زمین
  • شیب، جهت و شرایط توپوگرافی
  • دسترسی جاده‌ای و اجرایی
  • فاصله تا شبکه و امکان اتصال
  • محدودیت‌های محیطی، حقوقی یا محلی
  • شرایط خاک، باد، گردوغبار و اقلیم
  • در پروژه‌های بامی: تحمل سازه، جانمایی تجهیزات و محدودیت‌های نصب

خیلی از پروژه‌ها روی کاغذ جذاب‌اند، اما در عمل محل آن‌ها از نظر اجرایی یا شبکه بهینه نیست. به همین دلیل، انتخاب محل نباید صرفاً بر اساس ارزان بودن زمین انجام شود.

اخذ مجوزها

وقتی محل و مدل پروژه روشن شد، نوبت به پیگیری مجوزها و تأییدهای لازم می‌رسد. این مرحله بسته به نوع پروژه، ظرفیت، کاربری و مدل بهره‌برداری می‌تواند متفاوت باشد.

در عمل، موضوعات این بخش معمولاً شامل این موارد است:

  • استعلام‌ها و موافقت‌های اولیه
  • بررسی‌های مرتبط با شبکه و اتصال
  • مجوزهای مرتبط با زمین یا کاربری
  • مدارک فنی و حقوقی مورد نیاز
  • هماهنگی با نهادهای ذی‌ربط بسته به مدل پروژه

نکته مهم این است که مجوزها فقط یک مسیر اداری نیستند؛ روی زمان، هزینه، ظرفیت نهایی و حتی امکان اجرای پروژه اثر مستقیم دارند. اگر این مرحله توسط کارفرما یا پیمانکار EPC با دقت مدیریت نشود، پروژه ممکن است ماه‌ها متوقف بماند.

طراحی فنی

پس از مشخص شدن چارچوب پروژه، طراحی فنی آغاز می‌شود. طراحی خوب فقط برای اجرا نیست؛ بلکه برای کنترل هزینه، کیفیت و عملکرد نهایی نیروگاه ضروری است.

در این مرحله معمولاً این موارد انجام می‌شود:

  • تعیین ظرفیت نهایی و آرایش کلی سیستم
  • انتخاب تجهیزات اصلی
  • طراحی الکتریکال و مکانیکال
  • طراحی سازه، جانمایی و مسیرهای کابل
  • بررسی حفاظت، ارت و ایمنی
  • تهیه نقشه‌ها، لیست تجهیزات و مدارک اجرایی

طراحی ضعیف معمولاً در اجرا خودش را نشان می‌دهد:

از افزایش مصرف کابل و دوباره‌کاری گرفته تا افت عملکرد، مشکلات نگهداری یا محدودیت در توسعه آتی.

تأمین تجهیزات

بعد از طراحی، نوبت به تهیه تجهیزات می‌رسد. این مرحله فقط خرید پنل و اینورتر نیست، بلکه شامل برنامه‌ریزی تأمین کل اقلام اصلی و جانبی پروژه است.

اقلام معمولاً شامل:

  • پنل‌ها
  • اینورترها
  • سازه و متعلقات نصب
  • تابلوها و تجهیزات حفاظتی
  • کابل‌ها، کانکتورها و تجهیزات ارت
  • سیستم مانیتورینگ و اقلام جانبی

در این مرحله باید به این موارد توجه شود:

  • اصالت و کیفیت تجهیزات
  • هم‌خوانی دقیق اقلام با طراحی
  • زمان تحویل و Lead Time
  • گارانتی، خدمات و مدارک فنی
  • ریسک تغییر برند یا مدل در حین اجرا

اگر تأمین تجهیزات بدون کنترل دقیق انجام شود، پروژه هم از نظر زمان‌بندی آسیب می‌بیند و هم از نظر کیفیت نهایی.

اجرای پروژه

این مرحله همان بخشی است که معمولاً بیشتر دیده می‌شود، اما در واقع نتیجه تمام مراحل قبل است. اجرای پروژه شامل مجموعه‌ای از فعالیت‌های اجرایی، نصب و هماهنگی‌های میدانی است.

بسته به نوع پروژه، این مرحله می‌تواند شامل:

  • تجهیز کارگاه
  • اجرای زیرساخت‌ها و سازه‌ها
  • نصب پنل‌ها
  • نصب اینورتر، تابلو و تجهیزات برقی
  • کابل‌کشی و ارتینگ
  • اجرای سیستم مانیتورینگ
  • کنترل کیفیت و ایمنی حین اجرا

اگر طراحی، تأمین و برنامه‌ریزی درست انجام نشده باشد، مشکلات اجرا به شکل تأخیر، دوباره‌کاری، افزایش هزینه و افت کیفیت بروز می‌کند. اینجاست که نقش واقعی پیمانکار EPC نیروگاه خورشیدی در مدیریت یکپارچه پروژه مشخص می‌شود.

تست، راه‌اندازی و تحویل

بعد از پایان نصب، پروژه باید تست و راه‌اندازی شود. این مرحله برای اطمینان از سلامت فنی، ایمنی و عملکرد اولیه نیروگاه ضروری است.

معمولاً در این بخش:

  • تست‌های الکتریکی و ایمنی انجام می‌شود
  • تجهیزات از نظر عملکرد بررسی می‌شوند
  • مانیتورینگ و قرائت داده‌ها کنترل می‌شود
  • ایرادات نهایی رفع می‌شود
  • تحویل موقت و سپس تحویل قطعی انجام می‌شود

نیروگاهی که فقط «نصب شده» ولی تست و تحویل اصولی ندارد، هنوز پروژه کامل محسوب نمی‌شود.

آغاز بهره‌برداری

مرحله آخر، شروع بهره‌برداری واقعی از نیروگاه است. از اینجا به بعد، کیفیت طراحی و اجرا خودش را در عملکرد روزانه و بازده اقتصادی نشان می‌دهد.

در این مرحله باید مشخص باشد:

  • چه کسی مسئول بهره‌برداری روزمره است
  • برنامه نگهداری و بازدیدها چگونه انجام می‌شود
  • پایش عملکرد به چه شکل است
  • رسیدگی به خطاها و خرابی‌ها چطور انجام می‌شود
  • گزارش‌گیری و کنترل تولید یا صرفه‌جویی چگونه انجام می‌شود

برای بسیاری از کارفرماها، موفقیت پروژه از زمان بهره‌برداری شروع می‌شود، نه از زمان نصب. چون ارزش واقعی نیروگاه زمانی مشخص می‌شود که برق پایدار و قابل اتکا تولید کند.

بخش 14 : تجهیزات اصلی نیروگاه خورشیدی

پنل خورشیدی منبع اصلی تولید برق در نیروگاه است و انتخاب درست آن روی راندمان، دوام و عملکرد بلندمدت پروژه اثر مستقیم دارد.

برای بررسی مشخصات فنی، انواع پنل، معیارهای انتخاب، مقایسه برندها و مسیر خرید مستقیم و بدون واسطه از معتبرترین نامین کنندگان و واردکنندگان، وارد صفحه اختصاصی پنل خورشیدی شوید.

استراکچر یا سازه نگهدارنده، نقش مهمی در پایداری مکانیکی، زاویه نصب و دوام تجهیزات دارد.

برای بررسی انواع استراکچر، نکات طراحی، انتخاب متناسب با پروژه‌های زمینی و بامی و ارتباط با سازندگان و تولیدکنندگان، صفحه اختصاصی استراکچر نیروگاه خورشیدی را ببینید.

کیفیت سیم و کابل در کاهش تلفات، ایمنی و دوام سیستم بسیار مهم است و انتخاب نادرست آن می‌تواند در عملکرد کل نیروگاه اختلال ایجاد کند.

برای مشاهده مشخصات فنی، استانداردها، نکات انتخاب و خرید و ارتباط بدون واسطه با معتبرترین تولیدکنندگان، وارد صفحه اختصاصی سیم و کابل خورشیدی شوید.

تابلو برق وظیفه توزیع، حفاظت و مدیریت بخش مهمی از تجهیزات الکتریکی نیروگاه را بر عهده دارد.

برای بررسی انواع تابلو برق، اجزای اصلی، نکات طراحی و ارتباط بدون واسطه با سازندگان معتبر، صفحه اختصاصی تابلو برق نیروگاه خورشیدی را مشاهده کنید.

در پروژه‌هایی که نیاز به اتصال در سطح ولتاژ بالاتر یا هماهنگی شبکه دارند، پست برق یکی از اجزای کلیدی پروژه است.

برای آشنایی با ساختار پست برق، کاربردها، اجزای اصلی و ارتباط بدون واسطه با پیمانکار و سازنده، به صفحه اختصاصی پست برق نیروگاه خورشیدی مراجعه کنید.

باتری در پروژه‌های آف‌گرید، هیبرید و برخی سیستم‌های خودتأمین، نقش ذخیره‌سازی انرژی و افزایش پایداری برق را دارد.

برای بررسی انواع باتری، تفاوت فناوری‌ها، نکات انتخاب، قیمت و خرید و ارتباط بدون واسطه با واردکنندگان و تامین کنندگان، وارد صفحه اختصاصی باتری خورشیدی شوید.

کابینت و رک باتری فقط یک تجهیز جانبی نیست و در ایمنی، نظم نصب، نگهداری و مدیریت مناسب سیستم ذخیره‌ساز نقش مهمی دارد.

برای مشاهده انواع رک و کابینت، نکات انتخاب و بررسی گزینه‌های موجود و ارتباط بدون واسطه با سازندگان و تولیدکنندگان، صفحه اختصاصی کابینت و رک باتری را ببینید.

تجهیزات حفاظتی نیروگاه خورشیدی

تجهیزات حفاظتی در نیروگاه خورشیدی برای حفظ ایمنی افراد، حفاظت از تجهیزات، کاهش ریسک خرابی و جلوگیری از خسارت‌های ناشی از خطاهای الکتریکی ضروری هستند. این بخش فقط به یک یا دو قطعه محدود نمی‌شود و معمولاً مجموعه‌ای از تجهیزات حفاظتی در سمت DC، سمت AC و بخش اتصال به شبکه در نظر گرفته می‌شود.

مهم‌ترین تجهیزاتی که معمولاً در این بخش بررسی می‌شوند عبارت‌اند از:

  • فیوز DC
  • کلید مینیاتوری و کلید حفاظتی
  • کلید اتوماتیک
  • کلید جداکننده DC و AC
  • سرج ارستر (SPD)
  • رله‌های حفاظتی
  • سیستم ارت و هم‌بندی
  • تجهیزات حفاظت در برابر صاعقه
  • کلید نشتی جریان در پروژه‌هایی که نیاز باشد
  • تجهیزات قطع اضطراری در برخی طراحی‌ها و کاربری‌ها

انتخاب این تجهیزات باید بر اساس ظرفیت پروژه، نوع اینورتر، ساختار تابلوها، شرایط محیطی، سطح ولتاژ و الزامات طراحی و بهره‌برداری انجام شود.

برای بررسی دقیق‌تر هر یک از این تجهیزات، آشنایی با کاربردشان، معیارهای انتخاب، برندها و مسیر خرید، وارد صفحه اختصاصی تجهیزات حفاظتی نیروگاه خورشیدی شوید. در آن صفحه می‌توانید جزئیات فنی را کامل‌تر بررسی کنید و برای استعلام، خرید یا ارتباط با شرکت‌های متخصص این حوزه اقدام کنید.

برای آشنایی با اجزای حفاظتی، کاربرد هر بخش و معیارهای انتخاب و ارتباط بدون واسطه با فروشندگان و واردکنندگان، وارد صفحه اختصاصی تجهیزات حفاظتی نیروگاه خورشیدی شوید.

در سیستم‌های دارای باتری، شارژ کنترلر وظیفه مدیریت شارژ و حفاظت از باتری را بر عهده دارد و انتخاب درست آن اهمیت زیادی دارد.

برای بررسی انواع شارژ کنترلر، تفاوت MPPT و PWM، کاربردها و مسیر خرید و ارتباط بدون واسطه با تامین کنندگان، صفحه اختصاصی شارژ کنترلر خورشیدی را مشاهده کنید.

اینورتر برق DC پنل‌ها را به AC قابل مصرف/تزریق تبدیل می‌کند و بسته به نوع پروژه انتخاب می‌شود.

انواع رایج:

  • On-Grid (متصل به شبکه)
  • Off-Grid (مستقل از شبکه)
  • Hybrid (ترکیبی با باتری/شبکه)

برای بررسی کامل انواع اینورتر، نکات انتخاب، مقایسه فنی و ارتباط بدون واسطه با شرکت‌های تأمین‌کننده، وارد صفحه اختصاصی اینورتر خورشیدی شوید.

ترانسفورماتور برای تطبیق/افزایش سطح ولتاژ و اتصال صحیح نیروگاه به شبکه یا پست برق (به‌خصوص در ظرفیت‌های بالاتر) استفاده می‌شود.

برای بررسی مشخصات فنی، کاربردها، نکات انتخاب و استعلام و ارتباط مستقیم با تولیدکنندگان و سازندگان، به صفحه اختصاصی ترانسفورماتور نیروگاه خورشیدی مراجعه کنید.

پایش و مدیریت انرژی در نیروگاه خورشیدی کمک می‌کند تولید واقعی، سلامت تجهیزات، خطاها و روند عملکرد به‌صورت لحظه‌ای و تحلیلی قابل مشاهده باشد؛ همچنین در پروژه‌های صنعتی/هیبرید می‌تواند به کنترل هوشمند مصرف، کاهش پیک، جلوگیری از تزریق به شبکه (Zero Export) و بهینه‌سازی هزینه برق کمک کند.

مهم‌ترین اجزا/قابلیت‌هایی که معمولاً در این بخش بررسی و پیاده‌سازی می‌شوند:

  • دیتالاگر (Data Logger) و گیت‌وی‌های ارتباطی
  • کنتور/پاورمتر اندازه‌گیری انرژی (Smart Meter / Power Meter)
  • CT / سنسور جریان و تجهیزات اندازه‌گیری ولتاژ
  • پلتفرم مانیتورینگ (وب/اپلیکیشن) برای نمایش تولید، مصرف، آلارم‌ها و گزارش‌ها
  • سیستم ثبت رخداد و آلارم (Alarm & Event Log) و اعلان‌ها
  • پایش سطح رشته‌ها/پنل‌ها در صورت نیاز (String Monitoring) و تشخیص افت عملکرد
  • سنسورهای هواشناسی در پروژه‌های حرفه‌ای (تابش‌سنج، دمای محیط/پنل، بادسنج و…)
  • مدیریت انرژی (EMS) برای کنترل منابع (PV/باتری/شبکه/دیزل) و زمان‌بندی مصرف
  • کنترل محدودسازی تزریق به شبکه (Zero Export Controller / Export Limiter) در پروژه‌های خودتأمین
  • یکپارچه‌سازی با BMS باتری و دریافت داده‌های سلامت باتری (در پروژه‌های ذخیره‌ساز)
  • ارتباطات صنعتی و پروتکل‌ها (مثل Modbus و ارتباطات شبکه‌ای) برای اتصال تجهیزات
  • داشبورد KPI و گزارش‌گیری (PR، Yield، Availability، تلفات، مقایسه دوره‌ای)

انتخاب سطح پایش و مدیریت انرژی باید بر اساس هدف پروژه (فروش به شبکه/خودتأمین/هیبرید)، حساسیت بهره‌برداری، نیاز به گزارش‌دهی و الزامات کارفرما تعیین شود.

برای بررسی سیستم‌های مانیتورینگ، EMS، قابلیت‌ها، روش‌های کنترل و راهکارهای موجود، وارد صفحه اختصاصی پایش و مدیریت انرژی شوید.

مسیر بررسی، مقایسه و ارتباط با تأمین‌کنندگان

اگر در مرحله انتخاب تجهیزات هستید، می‌توانید از طریق لینک هر بخش وارد صفحه اختصاصی همان تجهیز شوید و:

  • مشخصات فنی و کاربردها را دقیق‌تر بررسی کنید
  • گزینه‌های مناسب پروژه خود را مقایسه کنید
  • برای استعلام قیمت، بررسی برندها، خرید تجهیزات یا دریافت مشاوره اقدام کنید
  • و در صورت نیاز با بهترین شرکت‌ها و ارائه‌دهندگان خدمات این حوزه ارتباط بگیرید

به این ترتیب، این بخش نقش یک مسیر سریع برای دسترسی به صفحات تخصصی تجهیزات را دارد و کاربر می‌تواند بر اساس نیاز پروژه، وارد صفحه اختصاصی هر تجهیز شده و بررسی کامل‌تری انجام دهد.

بخش 15 : لیست‌های مرجع، وندور لیست ساتبا / ساتکا / ایران / نیرومارکت

وندور لیست چیست و چرا مهم است؟

وندور لیست (Vendor List) یعنی فهرست تأمین‌کنندگان/برندهایی که برای خرید تجهیزات پروژه «مجاز و قابل قبول» شناخته می‌شوند. این لیست معمولاً مشخص می‌کند:

  • برند/مدل‌های قابل قبول (همراه با Part Number یا مشخصات معادل)
  • وضعیت نمایندگی/مسیر تأمین و قابلیت ردیابی کالا
  • سطح گارانتی و خدمات، زمان تحویل، سوابق تأمین
  • مدارک قابل ارائه (دیتاشیت رسمی، سریال، COC و… در صورت نیاز پروژه)

چرا مهم است؟

  • کاهش ریسک کالای تقلبی/بدون گارانتی/ریفر
  • امکان مقایسه واقعی پیشنهادهای مالی
  • جلوگیری از تعویض برند/مدل در میانه پروژه (Substitution)
  • شفاف شدن مسیر خدمات پس از فروش و قطعات
  • کاهش اختلافات قراردادی بین کارفرما و پیمانکار EPC

استفاده از دایرکتوری/فهرست‌های منتشرشده یا بخش‌های معرفی فعالان/مجریان/شرکت‌های مرتبط (در صورت وجود و به‌روزرسانی) برای شناسایی شرکت‌های حاضر در اکوسیستم رسمی.

استفاده از دایرکتوری اعضا برای رسیدن به شرکت‌هایی که در قالب یک تشکل تخصصی فعالیت دارند و معمولاً اطلاعات تماس و حوزه فعالیت روشن‌تری ارائه می‌دهند.

تابلو برق وظیفه توزیع، حفاظت و مدیریت بخش مهمی از تجهیزات الکتریکی نیروگاه را بر عهده دارد.

برای بررسی انواع تابلو برق، اجزای اصلی، نکات طراحی و ارتباط بدون واسطه با سازندگان معتبر، صفحه اختصاصی تابلو برق نیروگاه خورشیدی را مشاهده کنید.

در کنار دایرکتوری‌های رسمی و انجمن‌های تخصصی، یکی از ساده‌ترین و کاربردی‌ترین مسیرها برای بررسی اولیه تأمین‌کنندگان و سازندگان، استفاده از نیرو مارکت است. مزیت اصلی این بستر آن است که اطلاعات شرکت‌ها به‌صورت متمرکز و یکجا در دسترس قرار می‌گیرد و فرآیند جست‌وجو، مقایسه و ارتباط را برای کارفرما بسیار ساده‌تر می‌کند.

در نیرو مارکت معمولاً می‌توان اطلاعات هر شرکت را در صفحه اختصاصی آن مشاهده کرد؛ از جمله:

  • رزومه و معرفی شرکت
  • سوابق فعالیت و پروژه‌ها
  • مجوزها و مدارک
  • زمینه تخصصی و نوع خدمات
  • تلفن تماس، سایت و راه‌های ارتباطی

مزیت مهم این مدل آن است که کارفرما لازم نیست برای پیدا کردن اطلاعات، بین چندین انجمن، سازمان، اتحادیه یا مرجع مختلف جست‌وجو کند. در عوض، می‌تواند اطلاعات پایه شرکت‌ها را در یک محل ببیند و خیلی سریع‌تر گزینه‌ها را کنار هم قرار دهد.

این موضوع به‌ویژه برای کارفرمایی که در مرحله انتخاب تأمین‌کننده، سازنده یا پیمانکار EPC قرار دارد، اهمیت زیادی دارد؛ چون:

  • امکان مقایسه سریع‌تر شرکت‌ها فراهم می‌شود
  • بررسی سوابق و حوزه تخصصی آسان‌تر می‌شود
  • مسیر ارتباط مستقیم با شرکت‌ها کوتاه‌تر می‌شود
  • و فرآیند شناسایی گزینه‌های مناسب، خیلی راحت‌تر و سریع‌تر انجام می‌شود

البته مانند هر دایرکتوری یا مرجع معرفی، اطلاعات موجود در نیرو مارکت هم باید به‌عنوان نقطه شروع ارزیابی دیده شود، نه جایگزین بررسی نهایی. یعنی پس از شناسایی گزینه‌های مناسب، همچنان لازم است کارفرما یا پیمانکار EPC مستندات فنی، سوابق اجرایی، توان تأمین و شرایط گارانتی را به‌صورت دقیق بررسی کند.

اگر هدف شما این است که بین شرکت‌های مختلف بازار، خیلی راحت‌تر، سریع‌تر و متمرکزتر جست‌وجو و مقایسه انجام دهید، نیرو مارکت می‌تواند یکی از بهترین گزینه‌ها برای شروع این بررسی باشد.

بخش 16 : نکات عقد قرارداد با پیمانکار EPC + نمونه قراردادهای نیروگاه خورشیدی

ساختار کلی قرارداد EPC نیروگاه خورشیدی (اسکلت پیشنهادی)

  • تعاریف و اسناد حاکم (پیوست‌ها، اولویت اسناد، استانداردها)
  • شرح خدمات و محدوده کار (Scope) + مرزبندی کارفرما/پیمانکار
  • مبلغ قرارداد و شرایط پرداخت (ارز/ریال، تعدیل، مالیات، کسورات)
  • زمان‌بندی و نقاط کنترل (Milestoneها، برنامه تفصیلی، تحویل‌های مرحله‌ای)
  • تضمین‌ها و بیمه‌ها (Performance Bond، Advance Payment Guarantee و…)
  • کنترل کیفیت و تست‌ها (FAT/SAT، پیش‌راه‌اندازی، تحویل موقت/قطعی)
  • جریمه تأخیر و پاداش (LD، سقف جرایم، شرایط معافیت)
  • گارانتی، O&M و خدمات پس از تحویل
  • مدیریت تغییرات و ادعاها (Change Order، Claim)
  • حل اختلاف، فسخ و فورس‌ماژور

شرح خدمات و محدوده کار (Scope) — مهم‌ترین بخش

در Scope دقیقاً مشخص کنید EPC مسئول چیست و کارفرما چه می‌دهد. حداقل مواردی که باید شفاف باشد:

  • مهندسی/طراحی (Basic/Detailed Design، نقشه‌ها، محاسبات، As-built)
  • تأمین تجهیزات (برند/مدل مجاز، وندورلیست، اصالت کالا، مسیر گارانتی)
  • اجرا و نصب (Civil/Mechanical/Electrical، حصار، راه دسترسی، کانال‌کشی…)
  • اتصال به شبکه و هماهنگی‌ها (حد مسئولیت EPC در اخذ تأییدیه‌ها)
  • تست و راه‌اندازی و تحویل (PR/Performance Test، آموزش، مدارک تحویل)

نکته کلیدی: هر چیزی که در Scope نیاید، بعداً «خارج از قرارداد» حساب می‌شود.

مبلغ قرارداد و شرایط پرداخت (پیشنهاد کوتاه)

  • نوع قیمت: مقطوع (Lump Sum) یا فهرست‌بها/واحدی یا ترکیبی
  • پرداخت مرحله‌ای بر اساس Milestone (نه صرفاً زمان)
    • پیش‌پرداخت (با ضمانت‌نامه)
    • پرداخت پس از طراحی/تأمین/تحویل تجهیزات/پیشرفت نصب
    • پرداخت پس از تحویل موقت (PAC)
    • نگهداشت (Retention) تا تحویل قطعی (FAC) یا پایان دوره تضمین
  • شفاف‌سازی مالیات/عوارض/حمل/ترخیص و اینکه با چه کسی است.

تضامین، ضمانت‌نامه‌ها و بیمه‌ها (حداقلی‌های رایج)

  • ضمانت‌نامه حسن انجام کار / Performance Bond
  • ضمانت‌نامه پیش‌پرداخت (اگر پیش‌پرداخت دارید)
  • بیمه‌ها: مسئولیت، تمام‌خطر پیمانکاری (CAR)، حمل (در صورت توافق)
  • امکان درخواست تضمین کیفیت تجهیزات (گارانتی سازنده + تعهد EPC برای پیگیری)

جریمه تأخیر (LD) و سقف آن

  • تعریف واضح: تأخیر نسبت به کدام تاریخ؟ (تاریخ PAC یا تاریخ برق‌دار شدن؟)
  • نرخ جریمه روزانه/هفتگی + سقف جریمه (Cap)
  • تعیین موارد معافیت (فورس‌ماژور، تغییرات کارفرما، تأخیر شبکه در محدوده مسئولیت کارفرما…)

شرایط فسخ قرارداد (شفاف و قابل اجرا)

  • فسخ به دلیل: عدم پیشرفت، نقض اساسی، تأخیر طولانی، ورشکستگی، جعل/تقلب…
  • فرآیند: اخطار کتبی، مهلت رفع نقص (Cure Period)، سپس فسخ
  • تکلیف: تحویل مدارک/کارگاه/تجهیزات، تسویه، ضبط/آزادسازی ضمانت‌نامه‌ها

گارانتی و خدمات پس از تحویل و بهره برداری نیروگاه خورشیدی

  • تعریف PAC/FAC و شروع دوره گارانتی
  • دامنه گارانتی: تجهیزات + کار اجرا + رفع عیب
  • SLA حداقلی: زمان پاسخ‌گویی/حضور/رفع خرابی
  • تحویل مدارک: As-built، Manualها، لیست سریال، چک‌لیست تست‌ها، آموزش

بندهای مهمی که در قرارداد نیروگاه خورشیدی باید حتماً بماند/تقویت شود

  • Scope و مرزبندی مسئولیت‌ها
  • کنترل تغییرات (Change Order)
  • زمان‌بندی و معیار تحویل (PAC/FAC)
  • LD، سقف جرایم، EOT
  • تضامین و بیمه‌ها
  • گارانتی و عملکرد (Performance Ratio / ظرفیت)
  • حل اختلاف و مرجع داوری/دادگاه

نتیجه عملی

  • نمونه قرارداد فقط «قالب شروع» است. قبل از امضا، بازبینی حقوقی و فنی لازم است (ترجیحاً با کسی که قراردادهای EPC انرژی/صنعتی کار کرده).

نمونه قرارداد کلی EPC احداث نیروگاه خورشیدی

  • شماره قرارداد: ……………… | تاریخ: ……………… | محل انعقاد: ………………



    ماده ۱) طرفین قرارداد



    1. کارفرما: ……………… (شناسه ملی/کد اقتصادی: …………، نشانی: …………، نماینده مجاز: …………، تلفن: …………)

    2. پیمانکار EPC: ……………… (شناسه ملی/کد اقتصادی: …………، نشانی: …………، نماینده مجاز: …………، تلفن: …………)

    از این پس به ترتیب «کارفرما» و «پیمانکار» نامیده می‌شوند.



    ماده ۲) موضوع قرارداد

    طراحی، تأمین، اجرا، نصب، تست، راه‌اندازی و تحویل نیروگاه خورشیدی با ظرفیت ……… (kW/MW) در محل ……………… مطابق اسناد و پیوست‌های قرارداد.



    ماده ۳) اسناد و اولویت اسناد

    اسناد قرارداد شامل: متن حاضر و پیوست‌ها.اولویت اسناد: ۱) متن قرارداد ۲) پیوست ۱ (Scope) ۳) پیوست‌های فنی ۴) برنامه زمان‌بندی ۵) سایر مکاتبات تأییدشده کتبی.



    ماده ۴) مدت قرارداد و تاریخ شروع

    4-1) تاریخ شروع: ……………… (ابلاغ شروع/پرداخت پیش‌پرداخت/تحویل کارگاه؛ هرکدام دیرتر)4-2) مدت اجرای پروژه: ……… روز تقویمی تا تحویل موقت (PAC).4-3) مدت تا تحویل قطعی (FAC): ……… روز/ماه پس از PAC.



    ماده ۵) مبلغ قرارداد

    مبلغ کل قرارداد: ……………… (ریال/ارز) به‌صورت ☐ مقطوع ☐ واحدبها ☐ ترکیبی.



    ماده ۶) شرایط پرداخت

    پرداخت‌ها مرحله‌ای و منوط به تحقق نقاط کنترل است:

    ردیفمرحلهدرصد/مبلغشرط پرداخت
    1پیش‌پرداخت…%ضمانت‌نامه پیش‌پرداخت
    2طراحی/اسناد مهندسی…%تأیید کارفرما
    3تأمین/تحویل تجهیزات کلیدی…%تحویل + مدارک اصالت
    4پیشرفت نصب…%تأیید صورت‌وضعیت
    5PAC…%صورتجلسه تحویل موقت
    6FAC/پایان گارانتی…%صورتجلسه تحویل قطعی

    Retention/نگهداشت: …% تا FAC یا ارائه ضمانت‌نامه جایگزین.



    ماده ۷) شرح خدمات و محدوده کار (Scope)

    محدوده کار پیمانکار مطابق پیوست ۱ است. موارد خارج از Scope فقط با دستور کار کتبی معتبر است.



    ماده ۸) تعهدات کارفرما

    مطابق پیوست ۲ (Interface Matrix) شامل حداقل: تحویل زمین/کارگاه، دسترسی‌ها، همکاری در اخذ مجوزهای مشخص‌شده، معرفی نماینده پروژه، پرداخت به‌موقع.

    ماده ۹) استانداردها، کیفیت و بازرسی



    اجرای کار و تجهیزات مطابق پیوست‌های فنی و استانداردهای درج‌شده. کارفرما حق بازرسی در مراحل تأمین و اجرا را دارد.



    ماده ۱۰) تغییرات (Change Order)

    هرگونه تغییر در Scope/مشخصات/برند/زمان فقط با تأیید کتبی کارفرما و توافق اثرات زمانی-مالی معتبر است.



    ماده ۱۱) تحویل، تست و پذیرش

    11-1) معیارهای PAC و FAC مطابق پیوست ۳ (Test & Acceptance).11-2) تحویل مدارک شامل As-built، Manual، لیست سریال، نتایج تست‌ها، آموزش مطابق پیوست ۳.



    ماده ۱۲) تضامین و ضمانت‌نامه‌ها

    • ضمانت‌نامه پیش‌پرداخت: ……………… تا تاریخ ………………

    • ضمانت‌نامه حسن انجام کار: …% مبلغ قرارداد تا FAC

    • (در صورت توافق) ضمانت‌نامه دوره رفع عیب: …% تا پایان گارانتی

    متن و شرایط مطابق پیوست ۴.



    ماده ۱۳) بیمه و HSE

    پیمانکار مکلف به اخذ بیمه‌های ……………… (CAR/مسئولیت/حوادث) و رعایت کامل HSE است.



    ماده ۱۴) جریمه تأخیر (LD) و تمدید زمان (EOT)

    14-1) جریمه تأخیر PAC: ……… درصد/مبلغ برای هر روز تأخیر.14-2) سقف جریمه: ……… درصد مبلغ قرارداد.14-3) شرایط EOT و معافیت‌ها مطابق پیوست ۵.



    ماده ۱۵) گارانتی و خدمات پس از تحویل

    15-1) گارانتی اجرا: ……… ماه از تاریخ PAC/FAC.15-2) گارانتی تجهیزات طبق شرایط سازنده؛ پیمانکار مسئول پیگیری و اجراست.15-3) زمان پاسخ‌گویی/رفع عیب: ……………… مطابق پیوست ۶ (SLA/O&M).



    ماده ۱۶) فسخ قرارداد

    موارد فسخ، فرآیند اخطار، مهلت رفع نقص (… روز)، آثار فسخ و تسویه مطابق پیوست ۷.



    ماده ۱۷) محرمانگی و مالکیت اسناد

    اطلاعات پروژه محرمانه است. مالکیت مدارک تحویلی/As-built برای کارفرماست مگر خلاف آن در پیوست ذکر شود.



    ماده ۱۸) حل اختلاف

    مرجع حل اختلاف: ☐ مذاکره ☐ داوری ………… ☐ دادگاه صالح …………قانون حاکم: ………………



    ماده ۱۹) نسخ قرارداد

    این قرارداد در ……… نسخه با اعتبار واحد تنظیم و امضاء گردید.


    پیوست‌ها

    • پیوست ۱: شرح خدمات و محدوده کار (Scope)

    • پیوست ۲: ماتریس مرزبندی مسئولیت‌ها (Interface Matrix)

    • پیوست ۳: تست‌ها، معیار پذیرش، PAC/FAC و مدارک تحویل

    • پیوست ۴: متن و شرایط ضمانت‌نامه‌ها

    • پیوست ۵: زمان‌بندی، Milestone ها، EOT و LD

    • پیوست ۶: گارانتی، SLA، O&M (در صورت توافق)

    • پیوست ۷: شرایط فسخ و تسویه




    امضاء طرفین

    کارفرما: نام/سمت/امضاء/مهر ………………پیمانکار EPC: نام/سمت/امضاء/مهر ………………

  • نمونه قرارداد فقط «قالب شروع» است. قبل از امضا، بازبینی حقوقی و فنی لازم است (ترجیحاً با کسی که قراردادهای EPC انرژی/صنعتی کار کرده).

بخش 17 : بهره‌برداری نیروگاه خورشیدی، نگهداری و خدمات پس از اجرا (O&M)

پایش عملکرد نیروگاه

  • اولین اصل در بهره‌برداری حرفه‌ای، پایش مداوم عملکرد است. بدون داده، تشخیص افت راندمان تقریباً غیرممکن می‌شود. در یک نیروگاه خورشیدی باید حداقل این موارد پایش شود:

    • تولید لحظه‌ای، روزانه و ماهانه برق
    • عملکرد اینورترها و ثبت خطاها
    • وضعیت ولتاژ، جریان و توان
    • عملکرد باتری‌ها در سیستم‌های ذخیره‌ساز
    • هشدارهای حفاظتی، قطع‌شدگی‌ها و افت تولید غیرعادی

    استفاده از سیستم مانیتورینگ و EMS کمک می‌کند کاهش عملکرد سریع‌تر شناسایی شود؛ مثلاً تشخیص اینکه افت تولید ناشی از آلودگی پنل‌ها، خرابی اینورتر، مشکل کابل، سایه‌اندازی یا اختلال در شبکه است.

شست‌وشو و نظافت پنل‌ها

پنل خورشیدی هرچقدر هم باکیفیت باشد، اگر سطح آن با گردوغبار، دوده، آلودگی صنعتی یا فضولات پرندگان پوشیده شود، تولید واقعی آن کاهش پیدا می‌کند. به همین دلیل، نظافت دوره‌ای پنل‌ها یکی از ساده‌ترین و مؤثرترین اقدامات O&M است.

در تعیین برنامه شست‌وشو باید به این عوامل توجه شود:

  • شرایط اقلیمی منطقه
  • میزان گردوغبار و آلودگی محیط
  • فصل‌های خشک و پرباد
  • دسترسی به آب و روش شست‌وشو
  • نوع نصب و شیب پنل‌ها

نظافت باید به‌صورت اصولی انجام شود تا به شیشه پنل، فریم یا اتصالات آسیب نرسد. استفاده از روش‌های غیراستاندارد یا مواد نامناسب می‌تواند خود باعث کاهش عمر تجهیزات شود.

نگهداری تخصصی از باتری‌ها و سیستم‌های ذخیره‌ساز

  • در نیروگاه‌های Off-grid و Hybrid یا پروژه‌هایی که ذخیره‌ساز دارند، نگهداری از باتری‌ها اهمیت ویژه‌ای دارد. این بخش یکی از حساس‌ترین قسمت‌های O&M است، چون خرابی یا استفاده نادرست از باتری می‌تواند هم هزینه‌بر باشد و هم کل عملکرد سیستم را مختل کند.

    موارد مهم در نگهداری باتری و ذخیره‌ساز:

    • کنترل وضعیت شارژ و دشارژ
    • پایش دما و تهویه
    • بررسی سلامت سلول‌ها و ماژول‌ها
    • کنترل BMS و هشدارها
    • جلوگیری از شارژ/دشارژ خارج از محدوده مجاز
    • بازدید اتصالات، کابل‌ها و سیستم حفاظتی

    در پروژه‌هایی که باتری وجود دارد، O&M باید حتماً توسط افراد آشنا با الزامات فنی و ایمنی سیستم ذخیره‌سازی انجام شود.

سرویس و تعمیرات دوره‌ای

  • نگهداری فقط به نظافت محدود نیست. سرویس‌های دوره‌ای برای جلوگیری از خرابی‌های بزرگ ضروری هستند. این سرویس‌ها معمولاً شامل موارد زیر می‌شود:

    • بازدید استراکچر و اتصالات مکانیکی
    • کنترل کابل‌ها، کانکتورها و تابلوها
    • تست تجهیزات حفاظتی و ارت
    • بازدید اینورترها، فن‌ها و سیستم‌های خنک‌کننده
    • بررسی تابلوهای DC و AC
    • کنترل تجهیزات مانیتورینگ و ارتباطی
    • شناسایی نقاط داغ، افت اتصال و علائم فرسودگی

    اهمیت این بازدیدها در این است که بسیاری از ایرادها در ابتدا کوچک هستند، اما اگر زود تشخیص داده نشوند، به افت راندمان، خاموشی یا حتی خسارت جدی تجهیزات منجر می‌شوند.

قرارداد O&M و هزینه‌های نگهداری

  • بهتر است از ابتدا مشخص شود که بهره‌برداری و نگهداری نیروگاه توسط چه کسی انجام می‌شود:

    • خود مالک/بهره‌بردار
    • پیمانکار EPC
    • شرکت تخصصی O&M

    در قرارداد O&M باید این موارد روشن باشد:

    • دامنه خدمات (پایش، نظافت، بازدید، تعمیرات، گزارش‌دهی)
    • تعداد بازدیدهای دوره‌ای
    • سطح خدمات و زمان پاسخ‌گویی
    • مسئولیت تأمین قطعات و اقلام مصرفی
    • نحوه گزارش‌دهی عملکرد
    • هزینه ثابت و هزینه‌های متغیر
    • شرایط گارانتی و موارد خارج از تعهد

    هزینه نگهداری باید از ابتدا در تحلیل اقتصادی دیده شود، چون نیروگاهی که فقط با نگاه به هزینه ساخت ارزیابی شود، تصویر کاملی از بازده واقعی ارائه نمی‌دهد.

بخش 18 : ظرفیت‌بندی نیروگاه خورشیدی: خانگی و پشت‌بامی، صنعتی، کارخانجات، بزرگ‌مقیاس

نیروگاه‌های خانگی و پشت‌بامی

در پروژه‌های خانگی و پشت‌بامی، ظرفیت نیروگاه معمولاً تابع چند عامل اصلی است:

  • ظرفیت انشعاب برق
  • فضای قابل استفاده روی بام
  • الگوی مصرف مشترک
  • هدف از نصب نیروگاه (کاهش قبض، خودتأمین یا فروش)

در این نوع پروژه‌ها معمولاً محدودیت اصلی، مساحت مفید بام و ظرفیت انشعاب است. یعنی حتی اگر مصرف مشترک بالا باشد، ممکن است به‌دلیل کمبود فضا یا محدودیت‌های فنی ساختمان نتوان ظرفیت زیادی نصب کرد.

بنابراین در نیروگاه‌های خانگی، ظرفیت باید طوری انتخاب شود که:

    • با توان مصرفی و انشعاب هم‌خوانی داشته باشد
    • از فضای قابل نصب بیشترین استفاده را ببرد
    • هزینه پروژه با صرفه‌جویی یا درآمد مورد انتظار تناسب داشته باشد

نیروگاه‌های صنعتی و کارخانجات

در واحدهای صنعتی، ظرفیت‌بندی معمولاً با رویکردی متفاوت انجام می‌شود. هدف فقط کاهش هزینه برق نیست، بلکه در بسیاری از موارد، نیروگاه خورشیدی ابزاری برای:

  • رفع بخشی از ناترازی انرژی
  • کاهش وابستگی به شبکه
  • مدیریت ریسک قطعی برق
  • پاسخ به الزامات قانونی و سیاست‌های مرتبط با ماده ۱۶
  • بهبود پایداری انرژی در فرآیند تولید

در این پروژه‌ها ظرفیت نیروگاه معمولاً با توجه به این موارد تعیین می‌شود:

  • بار مصرفی واقعی کارخانه در ساعات روز
  • ظرفیت اتصال داخلی و زیرساخت برق سایت
  • فضای بام، زمین یا محوطه قابل استفاده
  • میزان سرمایه‌گذاری قابل انجام
  • هدف کارفرما از خودتأمین یا ترکیب آن با فروش برق

در پروژه‌های صنعتی، ظرفیت زیاد همیشه به‌معنای گزینه بهتر نیست. گاهی نیروگاهی با ظرفیت متوسط اما هماهنگ با پروفایل مصرف روزانه کارخانه، اقتصادی‌تر و کاربردی‌تر از یک نیروگاه بزرگ‌تر خواهد بود.

مزارع خورشیدی بزرگ‌مقیاس

در مزارع خورشیدی، منطق ظرفیت‌بندی بیشتر بر پایه فروش برق و درآمدزایی است. در اینجا هدف اصلی معمولاً تأمین برق یک مصرف‌کننده مشخص نیست، بلکه تولید برق برای فروش به شبکه یا استفاده در مدل‌های سرمایه‌گذاری بزرگ‌تر است.

در این نوع پروژه‌ها ظرفیت با توجه به این عوامل انتخاب می‌شود:

  • وسعت و ویژگی‌های زمین
  • امکان و هزینه اتصال به شبکه
  • ظرفیت قابل تخصیص در نقطه اتصال
  • مدل فروش برق و قرارداد خرید
  • توان سرمایه‌گذار در تأمین مالی
  • مقیاس اقتصادی پروژه

در پروژه‌های بزرگ‌مقیاس، افزایش ظرفیت می‌تواند مزیت اقتصادی ایجاد کند، اما فقط زمانی که شبکه، زمین، مجوزها و سرمایه هم‌زمان پاسخ‌گوی آن باشند. در غیر این صورت، ظرفیت بیش از حد می‌تواند پروژه را از نظر اجرایی و مالی دچار پیچیدگی کند.

انتخاب ظرفیت بر اساس بودجه، زمین و هدف سرمایه‌گذاری

در نهایت، ظرفیت مناسب زمانی تعیین می‌شود که سه عامل اصلی کنار هم دیده شوند:

۱) بودجه

هرچه ظرفیت بالاتر باشد، سرمایه اولیه نیز بیشتر می‌شود. بنابراین باید مشخص باشد سرمایه‌گذار:

  • چه میزان آورده دارد
  • آیا از وام یا تسهیلات استفاده می‌کند
  • تا چه حد توان تحمل هزینه اولیه را دارد

۲) زمین یا فضای نصب

ظرفیت انتخابی باید با فضای واقعی قابل استفاده هم‌خوانی داشته باشد. بسیاری از پروژه‌ها در مرحله اولیه روی کاغذ جذاب‌اند، اما در اجرا به‌دلیل محدودیت فضا یا شرایط نامناسب سایت، ظرفیت موردنظر قابل پیاده‌سازی نیست.

۳) هدف سرمایه‌گذاری

ظرفیت باید با هدف پروژه هماهنگ باشد:

    • اگر هدف کاهش هزینه برق است، ظرفیت باید متناسب با مصرف باشد
    • اگر هدف پاسخ به نیاز صنعتی و ناترازی است، ظرفیت باید با بار روزانه و نیاز عملیاتی تطبیق داشته باشد
    • اگر هدف فروش برق و درآمدزایی است، ظرفیت باید با مجوز، زمین، شبکه و مدل مالی سازگار باشد

بخش 19 : مقایسه نیروگاه خورشیدی ۱۰۰ کیلووات، ۲۰۰ کیلووات و ۱ مگاوات

نیروگاه ۱۰۰ کیلووات: گزینه «شروع ایمن»

این ظرفیت معمولاً برای سوله های صنعتی متوسط، دامداری‌ها یا زمین‌های کوچک (حدود ۱۰۰۰ تا ۱۵۰۰ متر) ایده‌آل است.

  • اتصال به شبکه: معمولاً در سطح فشار ضعیف (۳۸۰ ولت) متصل می‌شود که کم‌هزینه‌ترین حالت اتصال است.
  • تجهیزات: از اینورترهای رشته‌ای (String) استفاده می‌کند و نیاز به پست برق اختصاصی یا ترانس‌های بزرگ ندارد.
  • سرعت اجرا: به‌دلیل سادگی مجوزها و اتصال، سریع‌ترین زمان اجرا را دارد.
  • اقتصاد پروژه: هزینه «هر کیلووات» در این مقیاس کمی بالاتر است، اما ریسک فنی و اجرایی آن بسیار پایین است.

نیروگاه‌ ۲۰۰ کیلووات: «نقطه بهینه» برای صنعت

بسیاری از واحدهای صنعتی که با ناترازی برق مواجه‌اند یا قصد دارند بخشی از برق خود را طبق الزامات قانونی تأمین کنند، به سراغ این ظرفیت می‌روند.

  • زمین مورد نیاز: به حدود ۲۰۰۰ تا ۳۰۰۰ متر فضا نیاز دارد.
  • بهره‌وری مالی: در این ظرفیت، هزینه‌های ثابت (مانند طراحی، مانیتورینگ و تابلوهای اصلی) روی خروجی بیشتری سرشکن می‌شوند؛ لذا قیمت تمام شده هر کیلووات نسبت به سیستم ۱۰۰ کیلوواتی کاهش می‌یابد.
  • پیچیدگی: همچنان در بسیاری از نقاط می‌تواند به شبکه فشار ضعیف متصل شود، اما نیاز به تابلوهای حفاظتی و کابل‌کشی دقیق‌تر و حرفه‌ای‌تری دارد.

نیروگاه ۱ مگاوات (۱۰۰۰ کیلووات): «سرمایه‌گذاری حرفه‌ای»

این مقیاس دیگر یک «سیستم جانبی» نیست، بلکه یک نیروگاه واقعی است که معمولاً به قصد فروش برق یا رفع نیازهای انرژی سنگین احداث می‌شود.

  • زمین: حداقل به ۱.۵ تا ۲ هکتار زمین نیاز دارد.
  • اتصال به شبکه: در اکثر موارد مستقیماً به شبکه فشار ضعیف متصل نمی‌شود و نیاز به پست اختصاصی، ترانسفورماتور افزاینده و تجهیزات فشار متوسط (۲۰ کیلوولت) دارد. این یعنی هزینه زیرساخت الکتریکی پروژه جهش پیدا می‌کند.
  • اقتصاد مقیاس: خرید تجهیزات (پنل و اینورتر) در این حجم شامل تخفیف‌های عمده می‌شود که هزینه کل را پایین می‌آورد، اما هزینه اتصال به شبکه و مجوزها سنگین‌تر است.
  • بهره‌برداری: برخلاف دو گزینه قبلی، ۱ مگاوات حتماً نیازمند تیم O&M (نگهداری) حرفه‌ای و پایش لحظه‌ای است، چون حتی ۱٪ افت راندمان در این مقیاس، ضرر مالی بزرگی به همراه دارد.

جدول مقایسه‌ای تصمیم‌ساز

ویژگی

سطح اتصال

هزینه واحد (به ازای هر kW)

پیچیدگی مجوزها

نیاز به ترانس اختصاصی

مدیریت پروژه

۱۰۰ کیلووات

فشار ضعیف (ساده)

بالاترین

کم

معمولاً خیر

ساده

۲۰۰ کیلووات

فشار ضعیف / متوسط

متوسط

متوسط

بستگی به شبکه دارد

متوسط

۱ مگاوات

فشار متوسط (نیاز به پست)

کمترین (اقتصاد مقیاس)

بالا (منابع طبیعی، محیط زیست و…)

بله (هزینه بر)

تیم مهندسی کامل

کدام ظرفیت برای شما مناسب است؟

  1. اگر زمین محدود و بودجه نقد کمی دارید: ۱۰۰ کیلووات بهترین شروع است. ریسک خواب سرمایه در مرحله مجوزها بسیار کم است.
  2. اگر سوله صنعتی دارید یا می‌خواهید ناترازی برق را جبران کنید: ۲۰۰ کیلووات اقتصادی‌ترین گزینه است چون با هزینه زیرساختی مشابه ۱۰۰ کیلووات، دو برابر تولید می‌گیرید.
  3. اگر نگاه تجاری بلندمدت و زمین وسیع دارید: ۱ مگاوات را انتخاب کنید. هزینه تمام شده در درازمدت کمتر و سودآوری کل بسیار بیشتر است، اما باید برای یک فرآیند طولانی‌تر (مجوز و پست برق) آماده باشید.

نکته نهایی: قبل از نهایی کردن ظرفیت، حتماً «ظرفیت پست برق منطقه» را استعلام کنید. گاهی ممکن است شما سرمایه ۱ مگاوات را داشته باشید، اما پست منطقه فقط اجازه اتصال ۲۰۰ کیلووات را به شما بدهد.

بخش 20 : بهترین مکان برای احداث نیروگاه خورشیدی

میزان تابش خورشیدی و شرایط اقلیمی (منبع تولید و ریسک بهره‌برداری)

تابش خورشیدی مستقیماً روی تولید سالانه اثر دارد؛ اما فقط «عدد تابش» مهم نیست، بلکه کیفیت اقلیم هم مهم است.

چه چیزهایی را بررسی کنید:

  • تابش و تولیدپذیری سالانه (GHI / DNI / PV yield): هرچه بالاتر، تولید بیشتر.
  • دمای محیط: مناطق خیلی گرم می‌توانند به دلیل کاهش راندمان پنل/اینورتر، تولید واقعی را کم کنند (گرما به ضرر عملکرد است).
  • گردوغبار و طوفان شن: باعث افزایش دفعات شست‌وشو، افت راندمان و هزینه O&M می‌شود.
  • رطوبت، مه نمکی و خوردگی (نزدیکی به دریا/صنایع خورنده): ریسک خوردگی سازه و اتصالات را بالا می‌برد.
  • برف و یخبندان: روی طراحی استراکچر، زاویه نصب و دسترسی زمستانی اثر دارد.
  • بادهای شدید: روی انتخاب سازه، فونداسیون و استانداردهای طراحی بار باد اثر مستقیم دارد.

قاعده تصمیم:

سایتی که تابش عالی دارد اما گردوغبار/خوردگی/باد شدید یا گرمای افراطی دارد، ممکن است در خروجی خالص سالانه و هزینه نگهداری از یک سایت با تابش کمی پایین‌تر بدتر عمل کند.

وضعیت توپوگرافی زمین (هزینه‌های پنهان ساخت)

توپوگرافی مناسب یعنی زمینی که با کمترین عملیات خاکی، بهترین چیدمان پنل را بدهد.

شاخص‌های زمین خوب:

  • شیب کم و یکنواخت: کاهش هزینه خاک‌برداری، تسطیح و فونداسیون.
  • عدم وجود موانع سایه‌انداز: کوه، ساختمان، دکل، درخت و… (سایه در زمستان مهم‌تر است).
  • خاک مناسب برای فونداسیون: ظرفیت باربری قابل قبول، عدم نشست شدید، عدم وجود خاک دستی/سست.
  • ریسک سیلاب پایین: دوری از مسیل‌ها و نقاط آبگیر؛ سیلاب می‌تواند کل نیروگاه را از مدار خارج کند.
  • دسترسی به آب (اگر لازم باشد): برای شست‌وشو، مخصوصاً در مناطق پرگردوغبار (البته باید هزینه و مجوز برداشت آب هم دیده شود).

Red Flagهای توپوگرافی:

  • شیب زیاد یا زمین پله‌ای (افزایش شدید هزینه و زمان اجرا)
  • زمین با سنگ بستر خیلی نزدیک یا خاک مسئله‌دار (هزینه فونداسیون بالا)
  • زمین در مسیر سیلاب/آبراهه فصلی

فاصله تا شبکه برق و دسترسی جاده‌ای (مهم‌ترین عامل اقتصادی در مقیاس‌های بزرگ)

در پروژه‌های متوسط و بزرگ، «اتصال به شبکه» اغلب از تابش هم تعیین‌کننده‌تر می‌شود؛ چون هزینه و زمان اتصال می‌تواند پروژه را اقتصادی یا غیراقتصادی کند.

چه چیزهایی را بررسی کنید:

  • فاصله تا نزدیک‌ترین نقطه اتصال قابل قبول (پست، خط، فیدر مناسب)
  • ظرفیت آزاد شبکه در آن نقطه (صرف نزدیک بودن کافی نیست)
  • هزینه احداث خط، پست/ترانس و تجهیزات حفاظتی (در ظرفیت‌های بالا حیاتی)
  • کیفیت مسیر دسترسی: راه ماشین‌رو برای حمل پنل، استراکچر، ترانس و تجهیزات سنگین
  • فصل‌پذیری مسیر: در بارندگی/برف آیا راه بسته می‌شود؟

قاعده تصمیم:

دو زمین با تابش مشابه را اگر مقایسه کنید، زمینی که اتصال کوتاه‌تر و قطعی‌تر دارد معمولاً گزینه برتر است—even اگر کمی گران‌تر باشد.

بخش 21 : انواع مدل‌های همکاری در احداث نیروگاه خورشیدی

EPC کامل و قرارداد اجرا (Turnkey)

  • تعریف: پیمانکار همه کار را انجام می‌دهد: طراحی، تأمین تجهیزات، اجرا، تست و راه‌اندازی (گاهی O&M هم اضافه می‌شود).
  • مناسب برای: سرمایه‌گذاری که می‌خواهد مالک نیروگاه باشد ولی اجرای پروژه را برون‌سپاری کند.
  • نکته حیاتی: در قرارداد حتماً «محدوده کار دقیق + زمان‌بندی + ضمانت‌نامه‌ها + جریمه تأخیر (LD) + تست عملکرد و تحویل» مشخص باشد.

مدل فروش تضمینی ۲۰ ساله (PPA) با ساتبا

  • تعریف: برق تولیدی طبق چارچوب مقرراتی، با قرارداد بلندمدت به خریدار تضمینی فروخته می‌شود.
  • مناسب برای: سرمایه‌گذار درآمدی که دنبال جریان نقدی قابل پیش‌بینی‌تر است.
  • نکته حیاتی: ریسک اصلی معمولاً ساخت نیست؛ مجوزها، زمان اتصال به شبکه و زمان شروع فروش است. این‌ها باید قبل از هزینه سنگین قطعی شوند.

مدل تأمین برق صنایع برای عبور از پیک (کاهش ریسک قطع برق)

  • تعریف: نیروگاه برای پوشش بخشی از مصرف روزانه صنعت ساخته می‌شود تا در ساعات پیک فشار شبکه، کارخانه کمتر آسیب ببیند.
  • مناسب برای: کارخانجاتی که قطع برق = توقف تولید و زیان بزرگ.
  • نکته حیاتی: ظرفیت را بر اساس پروفایل مصرف روزانه تعیین کنید؛ اگر تولید شما در ساعت‌هایی است که مصرف ندارید، ارزش اقتصادی افت می‌کند (مگر مسیر فروش/تهاتر مشخص باشد).

مدل نیروگاه‌های هیبریدی (پنل + باتری + شبکه)

  • تعریف: پنل خورشیدی با باتری و سیستم مدیریت انرژی (EMS) ترکیب می‌شود تا نوسان تولید پوشش داده شود و پایداری بالا برود.
  • مناسب برای: جایی که پایداری و برق اضطراری مهم است، یا می‌خواهید «پیک‌سایی» و «خودمصرفی» را افزایش دهید.
  • نکته حیاتی: باتری هزینه اولیه و هزینه تعویض دارد؛ از اول باید گارانتی باتری، شرایط بهره‌برداری، و سناریوی تعویض در مدل مالی دیده شود.

مدل ترانزیت برق (تولید در یک نقطه، مصرف در نقطه دیگر)

  • تعریف: نیروگاه در یک محل ساخته می‌شود ولی برق/اعتبار آن برای مصرف در محل دیگری استفاده یا تسویه می‌شود (وابسته به مقررات و سازوکار بازار/شبکه).
  • مناسب برای: وقتی محل مصرف زمین مناسب ندارد اما در نقطه دیگری زمین/تابش بهتر یا اتصال ساده‌تر دارید.
  • نکته حیاتی: این مدل کاملاً قانون‌محور و وابسته به سازوکار تسویه است؛ قبل از سرمایه‌گذاری باید امکان‌پذیری رسمی و مسیر قراردادی روشن شود.

مشارکت در سرمایه‌گذاری و BOT

  • تعریف مشارکت: یک طرف زمین/مجوز/امکان اتصال را می‌آورد، طرف دیگر سرمایه و اجرا را؛ سود طبق سهم تقسیم می‌شود.
  • تعریف BOT: سرمایه‌گذار می‌سازد و برای یک دوره مشخص بهره‌برداری می‌کند، سپس نیروگاه را به مالک/کارفرما منتقل می‌کند.
  • مناسب برای: مالک زمینی که سرمایه ندارد، یا سرمایه‌گذار حرفه‌ای که دنبال پروژه‌های مقیاس‌پذیر است.
  • نکته حیاتی: از ابتدا درباره سهم و حق رأی، روش خروج (Exit)، حل اختلاف، تعهدات O&M، بیمه، و شرایط انتقال مالکیت شفاف‌سازی کنید.

سوالات پرتکرار کاربران در حوزه احداث نیروگاه خورشیدی و قراردادهای EPC

۱. هزینه احداث نیروگاه خورشیدی چگونه محاسبه می‌شود و به چه عواملی بستگی دارد؟

  • هزینه نهایی پروژه (CAPEX) بر اساس ظرفیت نیروگاه (کیلووات)، نوع برند تجهیزات، نرخ ارز، سختی شرایط محیطی برای نصب و هزینه‌های اتصال به شبکه تعیین می‌شود. در قراردادهای EPC، قیمت شامل تمام مراحل از طراحی و تأمین تا اجرا و راه‌اندازی است؛ اما هزینه‌های جانبی مانند تسطیح زمین یا دیوارکشی معمولاً جداگانه برآورد می‌شوند.

۲. زمان‌بندی اجرای یک پروژه نیروگاه خورشیدی از قرارداد تا بهره‌برداری چقدر است؟

  • زمان اجرای پروژه به دو بخش «اخذ مجوزها و اتصال به شبکه» و «عملیات مهندسی و نصب» تقسیم می‌شود. در حالی که بخش نصب و اجرا برای ظرفیت‌های متوسط ممکن است بین ۱ تا ۳ ماه زمان ببرد، فرآیند اداری مجوزها و تأمین تجهیزات خاص ممکن است این بازه را به ۴ تا ۸ ماه (بسته به مقیاس پروژه) افزایش دهد.

۳. مهم‌ترین معیار برای انتخاب یک پیمانکار EPC معتبر نیروگاه خورشیدی چیست؟

  • بهترین پیمانکار باید علاوه بر رزومه مستند در پروژه‌های مشابه، «توان فنی طراحی»، «شفافیت در وندور لیست تجهیزات»، «تضمین عملکرد نیروگاه (PR)» و «خدمات پشتیبانی و نگهداری (O&M)» را ارائه دهد. صرفاً پایین بودن قیمت نباید ملاک انتخاب باشد، زیرا کیفیت پایین اجرا، بازگشت سرمایه شما را به خطر می‌اندازد.

۴. برای احداث نیروگاه خورشیدی چه مجوزهایی لازم است و مسئولیت دریافت آن‌ها با کیست؟

  • مجوزهای اصلی شامل پروانه احداث، مجوز اتصال به شبکه، مجوز محیط‌زیست و تملک یا اجاره زمین است. در قراردادهای EPC حرفه‌ای، پیمانکار معمولاً به‌صورت مشاور یا نماینده کارفرما در پیشبرد این مراحل نقش ایفا می‌کند، اما مالکیت مجوزها همواره به نام کارفرما ثبت می‌شود.

۵. دوره بازگشت سرمایه در نیروگاه‌های خورشیدی به‌طور میانگین چند سال است؟

  • دوره بازگشت سرمایه کاملاً به مدل درآمدی (فروش تضمینی برق یا کاهش هزینه‌های انرژی صنعت) و نرخ تورم بستگی دارد. به‌طور معمول در ایران، با توجه به تعرفه‌های موجود و هزینه‌های برق صنایع، این دوره بین ۳ تا ۵ سال برآورد می‌شود و پس از آن نیروگاه به سوددهی خالص می‌رسد.

۶. آیا نیروگاه خورشیدی برای صنایعی که با قطعی برق در پیک تابستان مواجه‌اند راهکار مناسبی است؟

  • بله، احداث نیروگاه خورشیدی (به‌ویژه در مدل‌های خودمصرفی) می‌تواند بخش قابل‌توجهی از بار مصرفی روزانه کارخانه را پوشش دهد. این کار نه تنها هزینه‌های قبض را کاهش می‌دهد، بلکه ریسک توقف خط تولید در ساعات اوج بار و محدودیت‌های شبکه را به حداقل می‌رساند.

۷. تفاوت اصلی بین قرارداد تامین کالا (Supply) و قرارداد EPC در چیست؟

  • در قرارداد تأمین کالا، شما فقط تجهیز را می‌خرید و مسئولیت هماهنگی فنی و کیفیت نصب با شماست. اما در قرارداد EPC، پیمانکار مسئولیت کامل مهندسی، خرید درست، نصب استاندارد و عملکرد نهایی سیستم را بر عهده می‌گیرد؛ یعنی شما «خروجی نهایی انرژی» را از یک شرکت واحد مطالبه می‌کنید.

۸. شرایط نگهداری و بهره‌برداری (O&M) نیروگاه خورشیدی بعد از اتمام نصب چگونه است؟

  • نیروگاه خورشیدی برخلاف نیروگاه‌های فسیلی هزینه نگهداری پایینی دارد، اما برای حفظ راندمان، اقداماتی مثل شست‌وشوی دوره‌ای پنل‌ها، آچارکشی اتصالات، مانیتورینگ لحظه‌ای تولید و بازبینی تابلوهای برق ضروری است. این خدمات معمولاً در قالب قراردادهای نگهداری سالانه با تیم EPC منعقد می‌شود.

۹. آیا امکان ارتقای ظرفیت نیروگاه خورشیدی در سال‌های آینده وجود دارد؟

  • بله، در صورتی که طراحی اولیه و زیرساخت‌هایی مثل فضای زمین، ظرفیت تابلوهای اصلی و کابل‌کشی‌ها به‌صورت توسعه‌پذیر (Scalable) دیده شده باشد، می‌توان ظرفیت تولید را در فازهای بعدی افزایش داد.

۱۰. گارانتی و خدمات پس از فروش در پروژه‌های EPC شامل چه مواردی می‌شود؟

  • گارانتی در دو سطح ارائه می‌شود: ۱. گارانتی محصول (توسط سازنده تجهیزات که پیمانکار باید اصالت آن را تضمین کند) و ۲. گارانتی سیستم و اجرا (توسط پیمانکار EPC که صحت کارکرد کل مجموعه و نصب را برای یک دوره مشخص، معمولاً ۱ تا ۲ سال، تضمین می‌کند).

۱۱. در صورت بروز حادثه یا خرابی تجهیزات، مسئولیت خسارت با چه کسی است؟

  • در حین اجرا، مسئولیت با پیمانکار و بیمه پروژه است. پس از تحویل موقت، مسئولیت نگهداری به کارفرما منتقل می‌شود. پیشنهاد می‌شود نیروگاه حتماً تحت پوشش «بیمه تمام‌خطر اموال» و «بیمه مسئولیت» قرار گیرد تا خسارات ناشی از حوادث طبیعی یا سرقت پوشش داده شو

۱۲. مانیتورینگ نیروگاه خورشیدی چه اهمیتی دارد و چه اطلاعاتی به ما می‌دهد؟

  • سیستم مانیتورینگ قلب تپنده مدیریت انرژی است. این سیستم میزان تولید لحظه‌ای، سلامت تجهیزات، هشدارهای خرابی و راندمان کلی را نمایش می‌دهد. بدون مانیتورینگ، شما متوجه افت تولید ناشی از آلودگی پنل‌ها یا خرابی‌های جزئی نخواهید شد و سودآوری پروژه کاهش می‌یابد.

اگر برای پیدا کردن پیمانکار نیروگاه خورشیدی در تهران، اصفهان، مشهد، شیراز، کرمان یا سراسر کشور دنبال گزینه مطمئن هستید، اینجا می‌توانید از بین شرکت‌های فعال در حوزه EPC نیروگاه خورشیدی و سیستم‌های خورشیدی، مسیر درست را سریع‌تر انتخاب کنید. فرقی نمی‌کند پروژه شما کوچک‌مقیاس باشد یا بزرگ‌مقیاس؛ چه برای پشت‌بامی و خودمصرفی صنعتی، چه برای خانگی، ویلایی یا پروژه‌های زمین‌محور (مزرعه‌ای)—مهم این است که پیمانکار، از مرحله بررسی اولیه و طراحی تا تأمین تجهیزات، اجرا، راه‌اندازی و در صورت نیاز نگهداری (O&M) را شفاف و قابل استناد ارائه دهد.

برای شروع، کافی است اطلاعات پایه پروژه را ارسال کنید: شهر و محل نصب، نوع کاربری (خانگی/ویلایی/صنعتی/مزرعه‌ای)، ظرفیت حدودی، وضعیت زمین یا پشت‌بام، و هدف پروژه (کاهش قبض، خودمصرفی، فروش برق). بر اساس این اطلاعات، شما را به پیمانکاران مناسب همان شهر یا پروژه‌های سراسری متصل می‌کنیم و کمک می‌کنیم قبل از قرارداد، پیشنهادها را از نظر Scope، کیفیت تجهیزات، زمان‌بندی، ضمانت‌نامه‌ها و خدمات پس از اجرا درست مقایس

هم اکنون شروع کنید

شما هم میتوانید در سایت نیرو مارکت
یک صفحه اختصاصی مرتبط با برند مجموعه خود داشته باشید .

هدف ارتباط بهتر با مشتری

ساخت صفحه شخصی ویژه مجموعه شما
توضیحات کامل از مجمعه فعالیت شما
درج عکس و فیلم محصولات شما
رپورتاژ خبری طبق درخواست شما
ثبت آگهی فروش محصولات شما
قرارگیری مجموعه خدمات شما در فیلتر هوشمند
